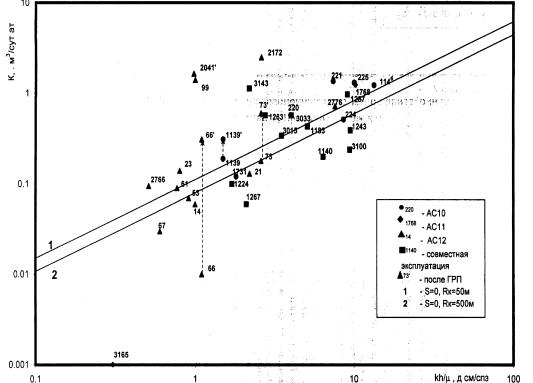

Рисунок 4.5.1 Сопоставление фильтрационных параметров призабойной и удаленной зон пласта. Приобское месторождение
План работ на скважине № 1002 Приобской площади в интервале 2558-
2570м.
Цель работ: вторичное вскрытие продуктивного интервала, обработка призабойной зоны, освоение скважины эжекторным насосом с попутными гидродинамическими исследованиями.
I. Геолого-техническая характеристика. 1 Э/колонна-168-146мм.
Опрессована на давление -атм. Искусственный забой - м. Интервал перфорации 2558-2570м. Пластовое давление - атм.
II. Порядок проведения работ:
1.Ознакомить бригаду КРС с планом работ;
2.Промыть скважину водой 1.08 г/см3 объемом 30м3 со спуском НКТ до забоя. Поднять НКТ на поверхность;
СПБГУАП группа 4736 https://new.guap.ru/i03/contacts
3. Провести скреперование колонны в интервале посадки пакера 2450-
2490 м;
Завести оборудование (УЭОС-4) и реагенты;
Спустить компоновку УЭОС-4 в скважину согласно схемы:
воронка - ниже продуктивного пласта;
хвостовик - НКТ 2.5´´;
пакер ПВМ-122-500
одна труба НКТ 2.5´´;
УЭОС-4;
НКТ-2.5´´-до устья.
При спуске компоновки внутренний диаметр НКТ проконтролировать шаблоном диаметром 59мм, длиной 500м. Резьбовые соединения между пакером и УЭОС-4 уплотнить лентой ФУМ.
Установить фонтанную арматуру и лубрикатор. Все резьбовые переводники и фланцы, используемые при установке план-шайбы, фонтанной арматуры и лубрикатора, а также фонтанную арматуру и лубрикатор проконтролировать шаблоном диаметром 59мм, длиной 500мм.
Для проведения технологического процесса на скважине необходимо иметь:
цементировочный агрегат ЦА-320;
емкость для нефти 25м3;
пресную воду в объеме 5м3;
емкость 15 м3 (тщательно очищенную);
оборудование для кислотной обработки;
ППУ;
кислота соляная 12% -5м3;.
Расставить технику и оборудование согласно схемы. Опрессовать нагнетательные линии на давление 150атм.
Перфорацию проводить на воде плотностью не менее 1.05 г/см3.
Поднять воронку до глубины 2520м., установить пакер;
СПБГУАП группа 4736 https://new.guap.ru/i03/contacts
Произвести привязку интервала перфорации. С помощью работы ЦА-
320 и УЭОС-4 создать депрессию 5мПа. (не более 15% от величины пластового давления). Значение величины депрессии согласовать с заказчиком. Перфорировать пласт зарядами ЗПК-42С в интервале 2558-2570м.
плотностью 12 зарядов на метр.
Закрыть скважину и провести фоновые измерения комплексным скважинным прибором КСА Т7.
Спустить прибор ниже интервала перфорации, с помощью УЭОС-4
создать заданную величину депрессии, при которой провести комплекс измерений параметров работы пласта.
Извлечь скважинный прибор на поверхности и с помощью каротажного подъемника доставить в устройство УЭОС-4 вставку КВД с автономным манометром. Работой ЦА-320 создать максимально допустимую величину депрессии и поддерживать ее в течение шести часов.
Остановить работу ЦА-320 и произвести регистрацию КВД в течение шести часов. Извлечь вставку на поверхность.
Вслучае фонтанирования провести отработку скважины на 3-х режимах прямого и обратного хода при диаметре штуцера, указанном заказчиком, с
замерами всех параметров в течение 48 часов на каждом режиме.
Вслучае слабого притока, провести реагентную разглинизацию ПЗП по технологии ООО "Сервис-нафта". Установить воронку на глубине 2580 м. В 5
м3 пресной воды (500) растворить 400 кг реагента-разглинизатора и закачать приготовленный раствор в НКТ при открытой затрубной задвижке. Далее в НКТ закачать 4,3 м3 воды для установки реагента и интервале пласта.
Продавить реагент в пласт водой в объеме 2 м3 и давлением на агрегате не более 100 атм при закрытой затрубной задвижке. В случае отсутствия приемистости дренировать пласт путем последовательного повышения и понижения давления 10-15 раз. Закрыть скважину для прохождения реакции на 12-14 часов.
СПБГУАП группа 4736 https://new.guap.ru/i03/contacts
Промыть скважину обратной промывкой водой плотностью 1.08 г/см3 в
объеме 25м3 для удаления продуктов реакции.
В НКТ закачать 5м3 12% соляной кислоты при открытой затрубной задвижке. Предварительно в кислоте растворить 12 кг. Стабилизатора глин.
Закачать В НКТ 4.3м3 воды для установки кислоты в зоне перфорации. При закрытой затрубной задвижке продавить кислоту в пласт водой в объеме 2 м3.
Закрыть скважину для прохождения реакции на 4-6 часов.
Промыть скважину водой в объеме 20м3 через затрубное пространство для удаления продуктов реакции.
Приподнять компоновку и установить воронку НКТ на глубине 2520м.
Произвести пакеровку и опрессовать пакер давлением 80 атм. обратной циркуляцией через затрубное пространство.
С помощью ЦА-320 и устройства УЭОС-4 снизить забойное давление до расчетных значений и вызвать приток из пласта. Работу проводить до полного удаления продуктов реакции и стабилизации притока из пласта.
Вслучае фонтанирования провести отработку скважины на 3-х режимах прямым и обратным ходом при диаметре штуцера, указанном заказчиком, с
замерами всех параметров в течение 48 часов на каждом режиме.
Вслучае слабого притока повторить пп.12-15
Заглушить скважину и поднять НКТ. Дальнейшие работы проводить в соответствии с основным планом работ по испытанию скважины.
Примечание: Агрегат ЦА-320 должен иметь рабочие поршни насоса номиналом не более 100мм. В случае отсутствия технической возможности проведения работ с помощью УЭОС-4 (невозможность постановки пакера,
поломка ЦА-320 и др.), работы по освоению скважины и достижению запланированной депрессии проводить методом свабирования.
СПБГУАП группа 4736 https://new.guap.ru/i03/contacts
5.ЭКОНОМИЧЕСКАЯ ЧАСТЬ
5.1ОПРЕДЕЛЕНИЕ СТОИМОСТИ ПРОВЕДЕНИЯ ГИДРОДИНАМИЧЕСКОГО
ИССЛЕДОВАНИЯ
Для определения стоимости проведения гидродинамических исследований таких как: замер пластовых давлений, замер забойных давлений,
снятие индикаторных кривых с отбивкой Нд, и Нст - эхолотом, снятие кривых восстановления давления, отбор глубинных проб нефти (жидкости) и многих других, необходимо знать норму времени на исследование нефтяных и нагнетательных скважин. Кроме этого учитываются затраты времени на переезды исследований от базы ЦНИПР до куста (места исследований) и
протяженность такого переезда. Важно также знать часовую тарифную ставку для операторов по исследованию скважин в зависимости от разряда и часовую тарифную ставку для оплаты ЦНИПРом организации, поставляющие спецмашины (Газ - 71, Газ - 66) для исследования скважин и для перевозки операторов по исследованию к объектам.
В данном расчете нормы времени на спуск и подъем прибора на 3000
метров - средняя глубина скважин Приобского месторождения и на подготовительно - заключительные работы взяты из регламента и методики планирования объектов промысловых гидродинамических исследований и таблиц.
В затратах труда не учтено участие оператора по исследованию скважин,
водителей передвижных лабораторий, числящиеся в УТТ.
Затраты времени на переезды исследований от базы к объектам приняты в размере 20% от нормативной численности на исследование скважин согласно сходного баланса рабочего времени НГДУ.
Нормы времени на переезд 1 км с грузом по местности: (грунтовая дорога по пересеченной местности с подъемом до 20 градусов, речная пойма)
соответственно равна 22 минутам к 0,027 часа.
