Методи лінійного програмування дають можливість шляхом вирішення системи рівнянь і нерівностей, що пов'язують ряд змінних показників, знайти їх оптимальні величини у взаємному сполученні. Це допомагає за заданим критерієм обрати найбільш придатний варіант функціонування або розвитку об'єкта управління, для того щоб забезпечити максимальний прибуток, мінімізувати витрати і т.п.

Найчастіше методи лінійного програмування застосовуються там, де мова йде про оптимізацію витрат тих або інших ресурсів, і дозволяють:

  • обрати технології, що дають можливість одержати необхідний обсяг продукції при найменших витратах сировини і матеріалів;

  • завантажити обладнання, що виконує кілька видів робіт, так, щоб при цьому досягалася найбільша виробітка;

  • скласти маршрути руху транспорту, що дозволяють, з одного боку, найбільше повно обслужити всіх клієнтів, а з іншого боку, - зробити це при мінімальних витратах та ін.

Графічні методи планування. До графічних методів слід насамперед віднести метод сіткового планування. Він був розроблений наприкінці 1950-х рр. для прогнозування, управління реалізацією і контролю великомасштабних проектів, оптимізації витрат на них.

Вихідним моментом застосування зазначеного методу є визначення тривалості дій (робіт), пов'язаних з досягненням поставленої мети.

Роботи пов'язують між собою події, що представляють собою підсумок якоїсь діяльності. Події можуть бути вихідними, яким не передують жодні роботи; проміжними, що представляють собою результат однієї або декількох робіт, за якими слідують інші; завершальними, що свідчать про досягнення поставленої мети (за ними вже ніяких робіт не здійснюється). Таким чином, події і ціль виявляються пов'язаними один з одним роботами.

Усі події і роботи поєднуються в календарний сітковий графік, що має вид ланцюгової діаграми (рис. 3.3).

Мета і події зображуються на ньому колами, у яких указуються їх зміст і порядковий номер, що розшифровується в тексті, який додається, а роботи - стрілками від одного кола до іншого.

Стрілки несуть на собі інформацію про час виконання роботи і пов'язаних з нею витратах (час зображується цифрою над стрілкою, а витрати - під нею). Якщо для переходу від однієї події до іншої витрат часу і праці не потрібно, зв'язок між подіями на графіку зображується пунктирною лінією.

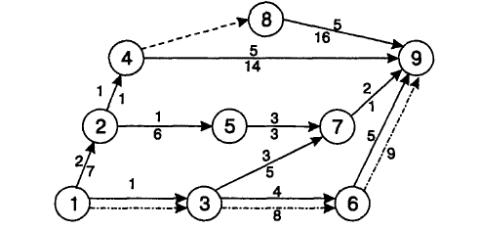

Рис. 3.3 – Приклад сіткового графіка

При цьому номер наступної події більше номеру попередньої; не повинно бути подій (крім першої або останньої), з яких не виходять або в які не входять якісь роботи, руху у замкнутому контурі; будь-які події не можуть поєднуватися більше, ніж однією роботою; при паралельних подіях вводяться фіктивні роботи.

Будь-яка послідовність робіт у мережі, при якій кінцева подія однієї роботи збігається з початковою подією наступної за нею, одержала назву «шлях».

Шлях може бути повним, коли його початок збігається з вихідною подією, а кінець - із завершальною; частковим - від вихідної події до проміжної або від проміжної до кінцевої; критичним - найдовшим у сітковому графіку від вихідної до завершальної події. Останній і визначає граничну тривалість виконання завдання.

На сітковому графіку зручно відображати:

  • варіанти багатокрокових дій щодо реалізації планового завдання, наприклад руху виробів і їх окремих частин за технологічним ланцюгом;

  • черговість операцій (деякі з них можна здійснювати тільки у строго визначеній послідовності, а деякі — паралельно);

  • терміни їх початку і завершення;

  • повний шлях руху до мети.

Це дає можливість скласти найбільш раціональний план здійснення яких-небудь заходів, організувати їх контроль і у цілому полегшує управління складними господарськими системами.

Оптимізація сіткового графіка має за мету пошук можливості скорочення витрат часу і ресурсів (мінімум витрат ресурсів у нормативний час, мінімум часу при заданій витраті ресурсів).

У її основі лежить аналіз мережі, що полягає у перевірці доцільності виконання запланованих робіт; виявленні зайвого і необов'язкового; визначенні можливості паралельних дій і доцільності існуючого ступеня деталізації.

Оптимізація здійснюється виходячи з резерву часу (різниці між самим раннім можливим та самим пізнім припустимим терміном завершення операцій).

Але цей резерв існує тільки для тих операцій, що не лежать на найкоротшому шляху. При цьому передбачається, що тривалість операцій можна розглядати з досить високим ступенем точності.

За допомогою сіткового графіка також контролюється фактичне виконання робіт, виявляються й аналізуються зміни у процесі їх здійснення, корегуються терміни виконання і перерозподіляються ресурси.

До графічного відноситься і метод планування Паттерн. Суть методу полягає в тому, що на основі прогнозу розвитку об'єкта планування будується система цілей і підцілей, для кожної з яких експерти встановлюють «вагу», коефіцієнти відносної важливості (значущості), а також (для кожного рівня) коефіцієнти взаємного зв'язку.

Пропорційно коефіцієнтам значущості відбувається розподіл ресурсів між окремими цілями, підцілями, проблемами, працівниками. Метод дозволяє визначити можливість отриманих результатів в інших областях, терміни виконання окремих робіт (наприклад, наукових, дослідно-конструкторських), їі етапи аж до впровадження.

3. Процес адміністративного планування

Процес адміністративного планування охоплює ряд взаємозалежних етапів.

1 етап. Аналіз сьогодення і прогнозування майбутнього положення підприємства і середовища (ситуації).

2 етап. Розробка системи цілей підприємства. Постановка цілей являє собою формування "дерева цілей". Дерево цілей – це структурне відображення розподілу цілей за рівнями управління підприємства в їхньому взаємозв'язку.

3 етап. Конкретизація цілей підприємства через формулювання управлінських задач. До змісту конкретних управлінських задач пред'являються наступні вимоги:

  • відповідність цілям функціонування підприємства;

  • простота формулювання і викладення;

  • узгодження з нижчестоячими керівниками і виконавцями;

  • закріплення у письмовій формі;

  • реалізм, тобто задача повинна бути реально досяжною.

Сформульовані задачі повинні бути упорядковані в порядку їх пріоритетності (задачі вищого, середнього і нижчого пріоритету).

4 етап. Розробка стратегічних, тактичних і оперативних заходів і дій, які необхідно здійснити для вирішення управлінських задач різного рівня.

5 етап. Визначення термінів виконання конкретних заходів.

6 етап. Установлення пріоритетності, розподіл ресурсів і відповідальності між визначеними заходами.

7 етап. Формування цільової комплексної програми підприємства (система заходів щодо реалізації цілей відповідно до «дерева цілей»). Цільова комплексна програма підприємства, власне кажучи, являє собою систему взаємозалежних стратегічних, тактичних і оперативних планів і програм різного рівня (рис. 3.4).

8 етап. Доведення планів до конкретних виконавців і контролювання їхнього виконання.

Рис. 3.4 – Склад цільової комплексної програми підприємства

Таким чином, в основі процесу адміністративного планування лежить концепція цільового підходу. Результатом планування є складання системи планів, програм, графіків.

План – це документ, що відображає систему взаємозалежних рішень,

спрямованих на досягнення бажаного результату. У залежності від важливості розв'язуваних задач і термінів виконання заходів плани поділяються на стратегічні, тактичні і оперативні.

Програма – відповідним чином упорядкований перелік конкретних заходів із указівкою конкретних виконавців і термінів виконання за кожним із планованих заходів (табл. 3.1).

Таблиця 3.1 – Програма діяльності підприємства (форма таблиці)

Заходи (підпрограми)

Конкретні дії

Термін виконання

Відповідальні

На основі програм розробляються календарні плани і графіки виконання робіт.

Процедура складання графіку виконання робіт містить у собі наступні етапи:

1.  Розбити кожний крок програми на ряд послідовних подій і стадій, що можуть бути представлені таким чином:

  • дослідження ситуації;

  • представлення керівництву пропозицій;

  • підготовка дослідно-випробувального проекту нового режиму роботи;

  • оцінка результатів експерименту;

  • доповідь керівництву результатів експерименту;

  • перехід на новий режим роботи.

2.  Визначити, скільки часу знадобиться на виконання кожної стадії роботи. Час виконання роботи на кожній стадії повинен бути встановлений у календарних днях з урахуванням можливих незапланованих затримок і простоїв.

3.  Визначити, які кроки повинні виконуватися послідовно, а які можуть здійснюватися паралельно.

4.  Розробка загального календарного графіку (рис. 3.5).

Рік 1

Рік 2

1

2

3

4

5

6

7

8

9

10

11

12

1

2

3

4

5

6

7

8

9

10

11

12

Важливі заходи

Другорядні заходи

Неважливі в даний момент часу

Рис. 3.5 – Графік виконання робіт

5.  Уточнення складеного графіку роботи за допомогою включення в нього додаткових заходів.
