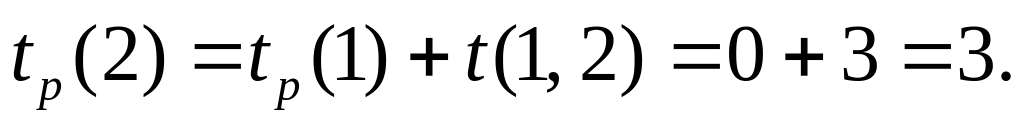

i = 2, 3

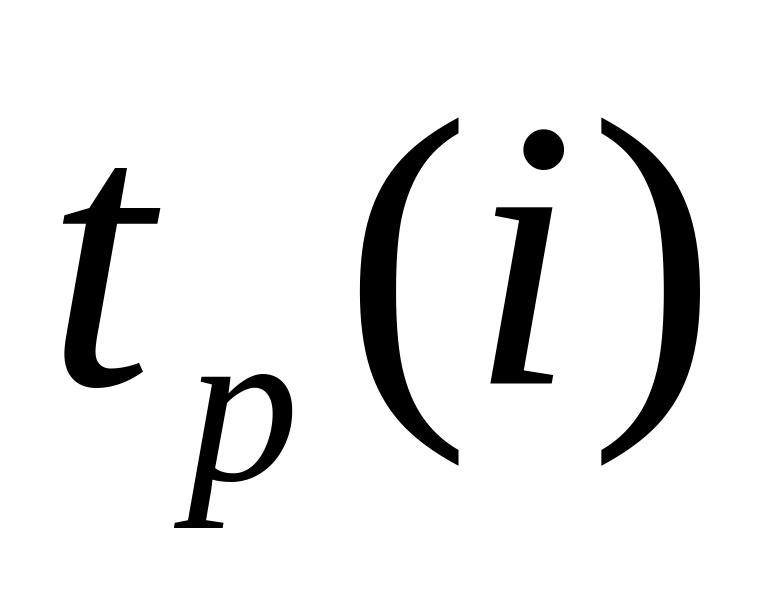

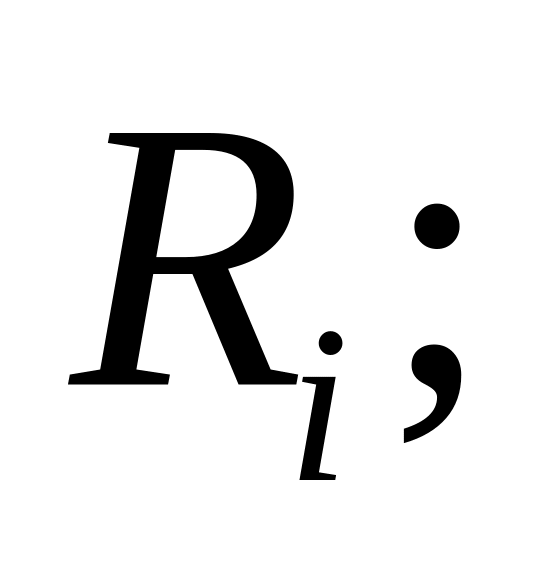

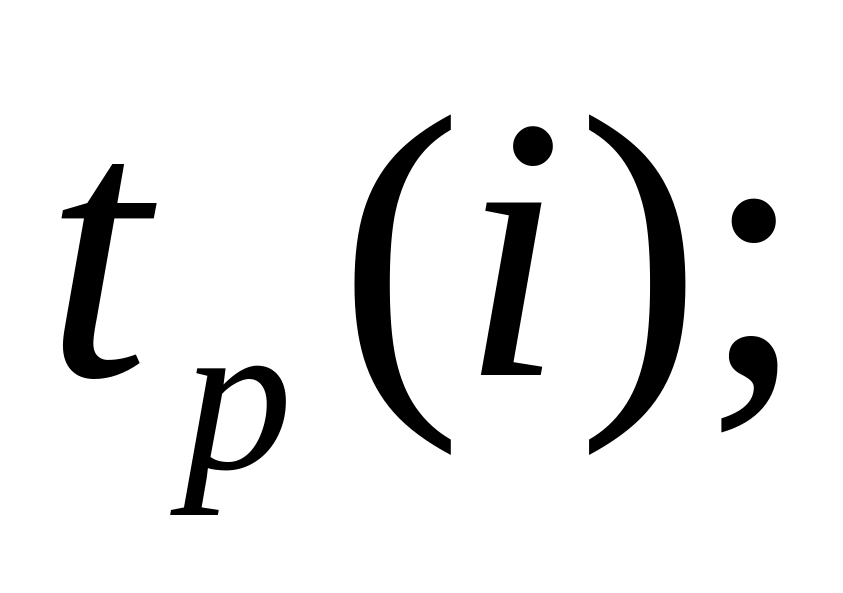

Итак, если событием j заканчивается одна работа (i, j), то tp (j) равно сумме tp (i) – раннего срока свершения ее начального события и tp (i, j) – продолжительность этой работы.

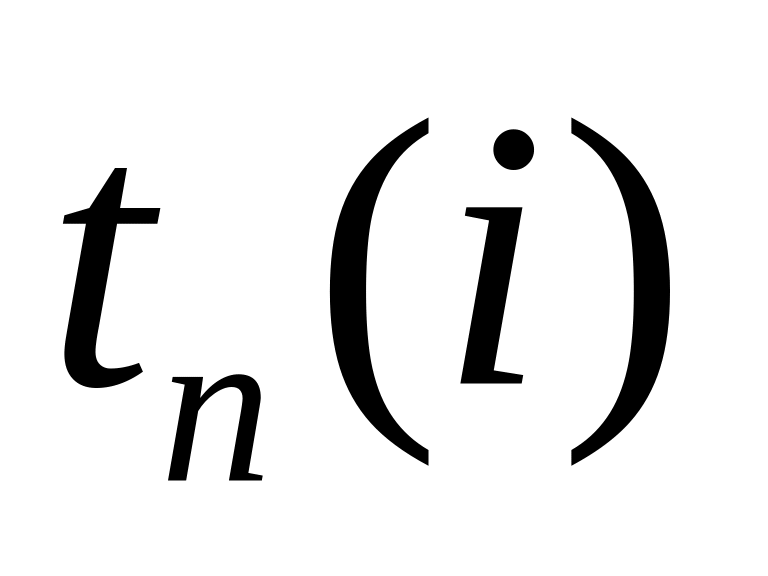

Если же событием j заканчивается несколько работ, то по каждой работе находится свой ранний срок, а искомый tp (j) будет максимальной из них.

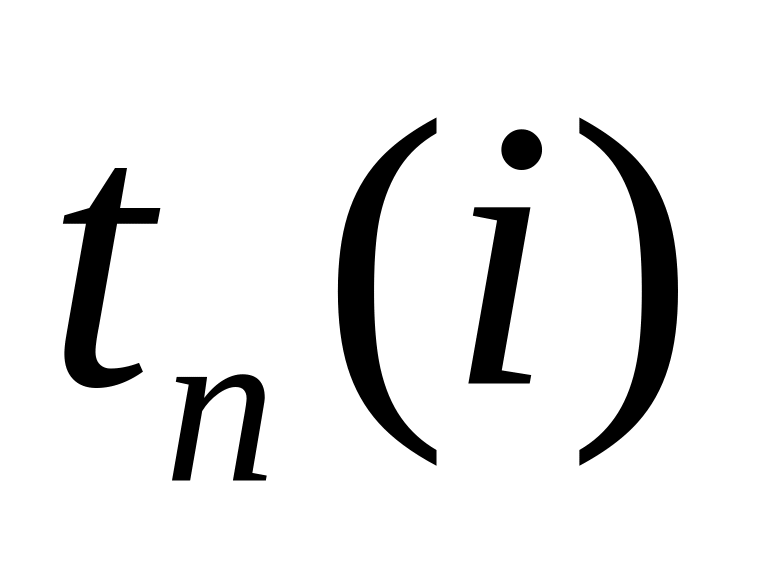

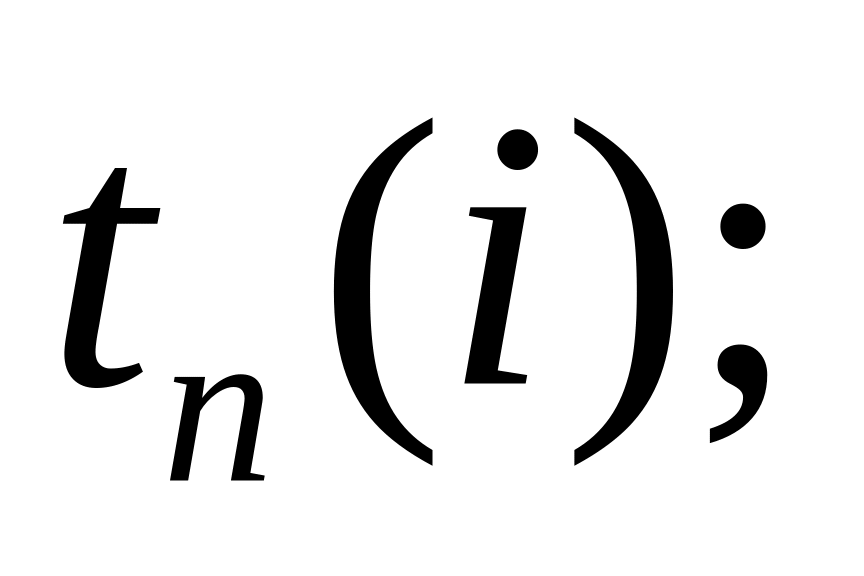

Поздним сроком tп (i) свершения события i назовем самый поздний момент времени, после которого останется ровно столько времени, сколько необходимо для завершения всех работ, следующих за этим событием.
И

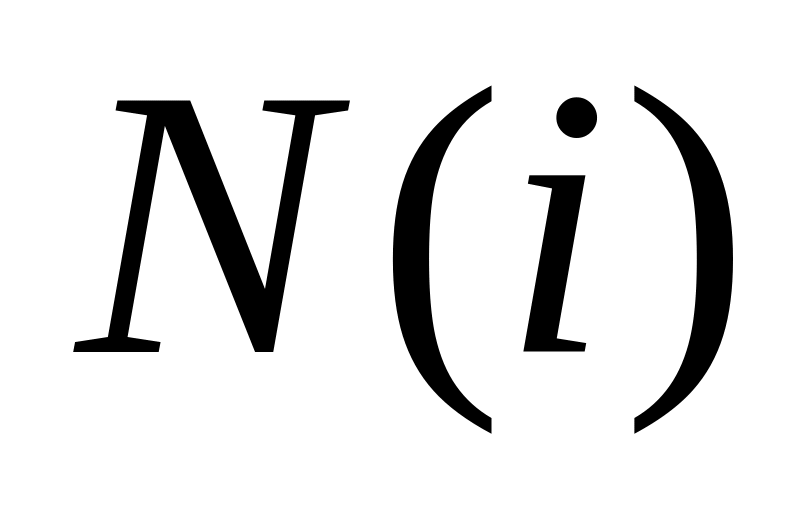

j
–

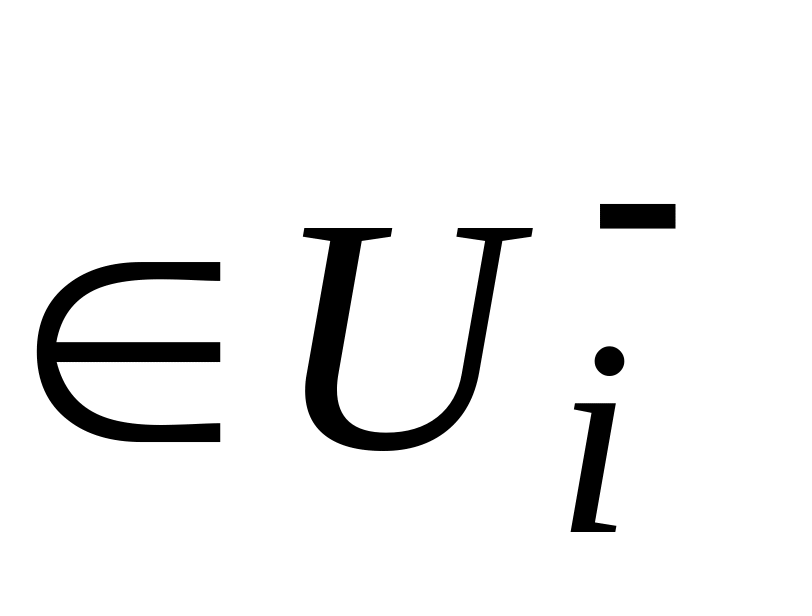

множество работ,
выходящих из i-события, tп (j) – поздний срок свершения конечного события (i, j).

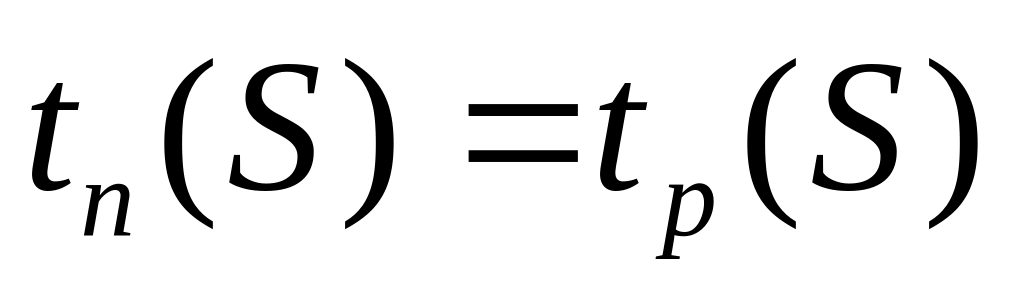

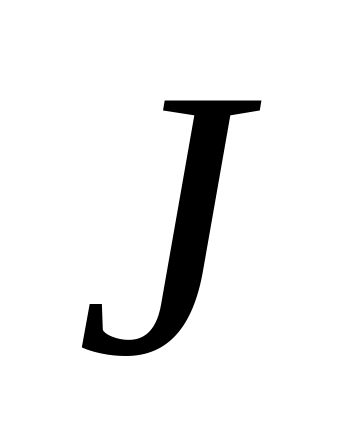

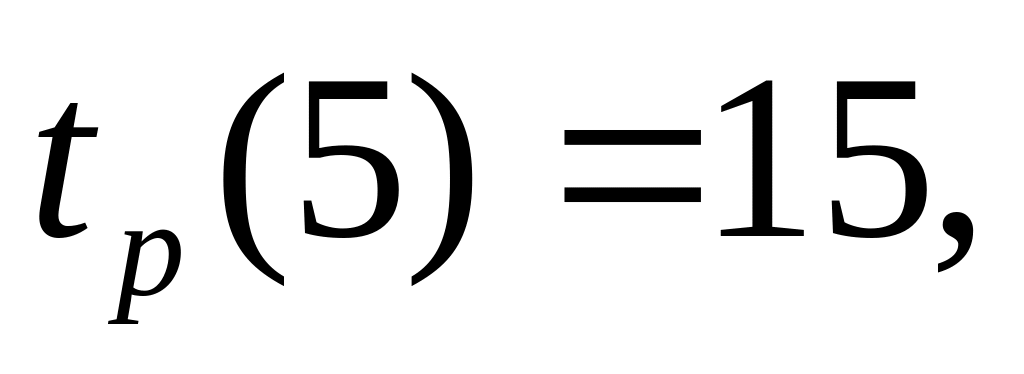

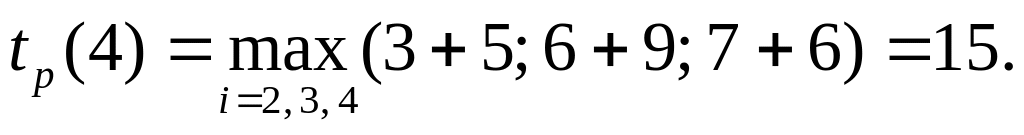

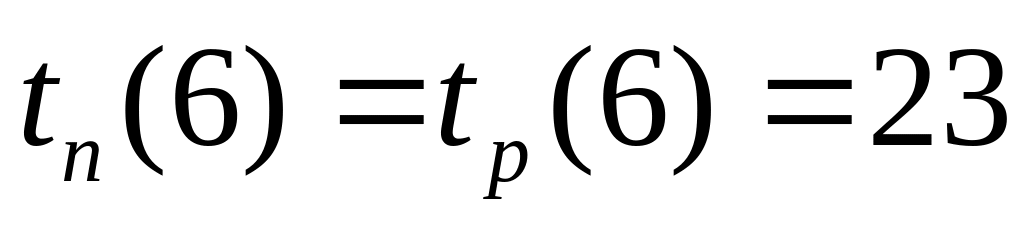

Поздний срок tп (J) = 0, tп (S) = tp (S) = tКР. В нашем примере tп (5) = 12.
Чтобы
не нарушился критический срок, событие

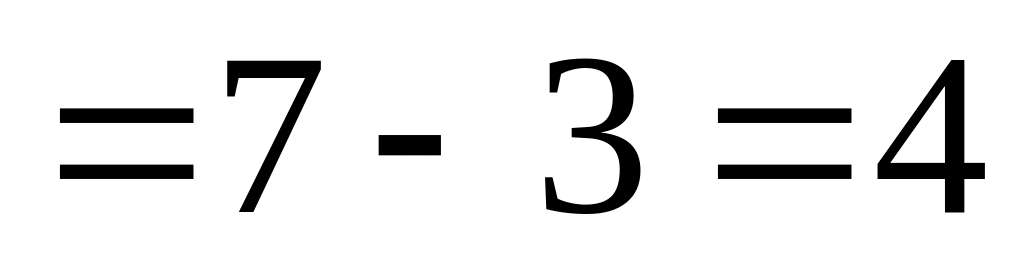

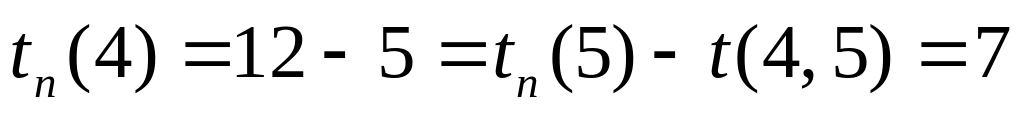

4 должно произойти по крайней мере на 5

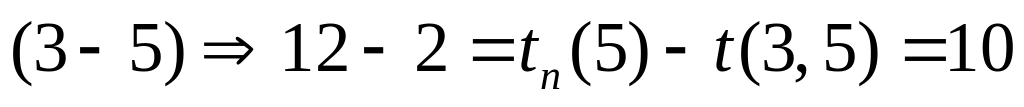

дней раньше события 5, поэтому
.

Аналогично
для события 3: по работе
;
по работе
.

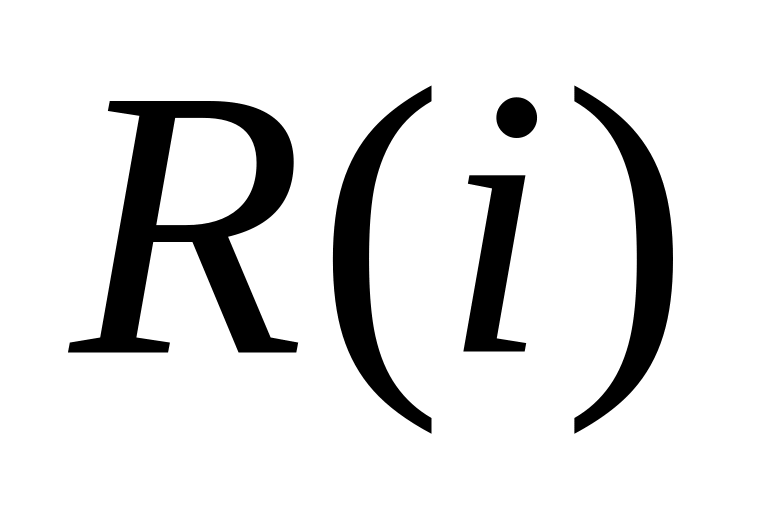

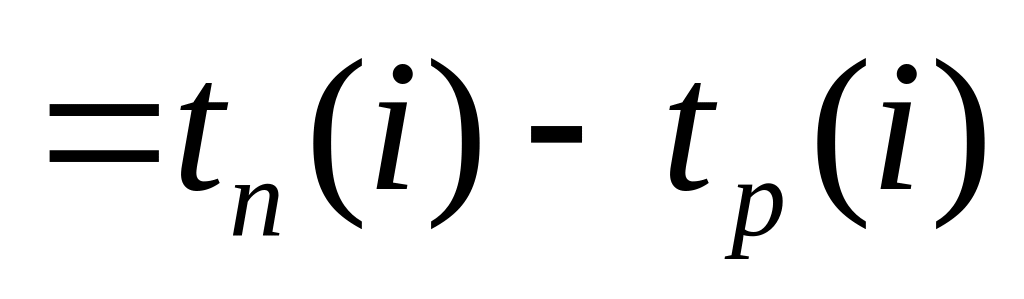

Разность
между поздним и ранним сроками свершения
события i
называется резервом
времени

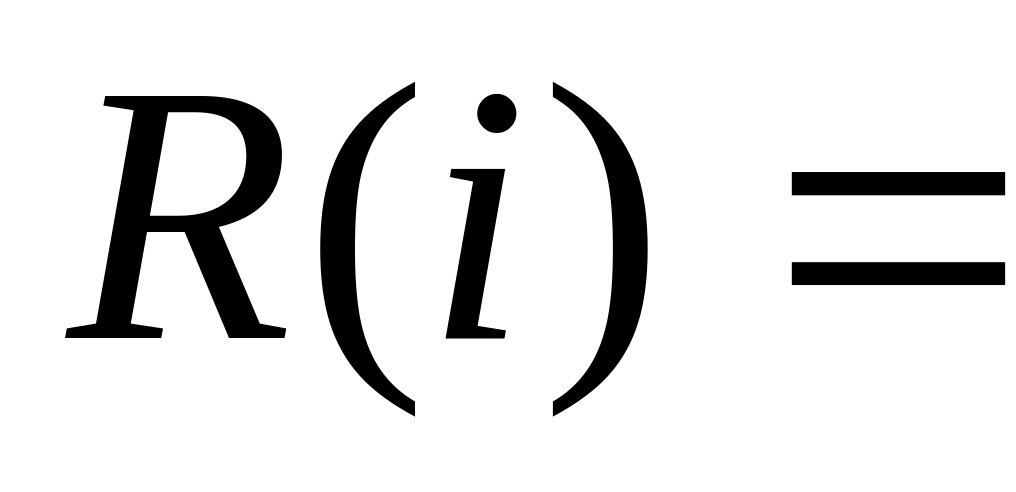

этого события:

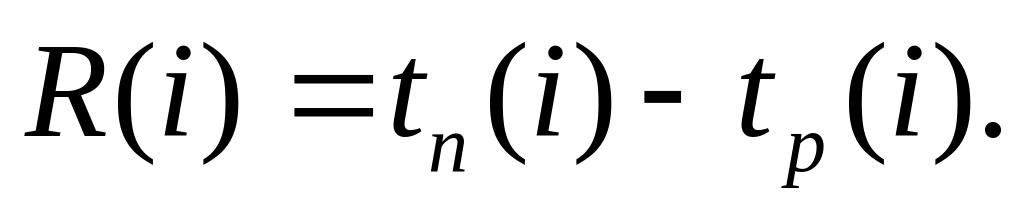

Резерв – показывает, на какой предельно допустимый срок может задержаться свершение события i без изменения срока работы всего комплекса.
У критических событий ранние и поздние сроки свершения равны, так как резерв времени у них равен 0.
Полный

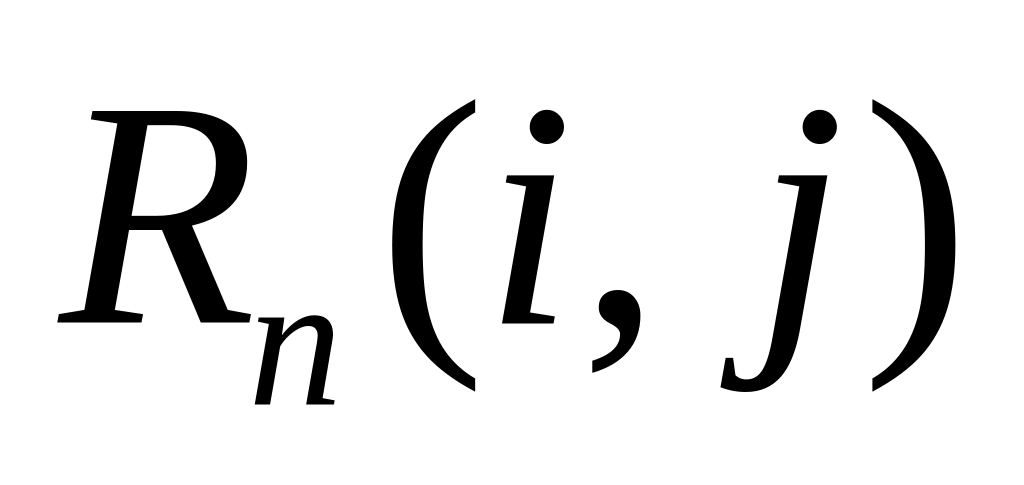

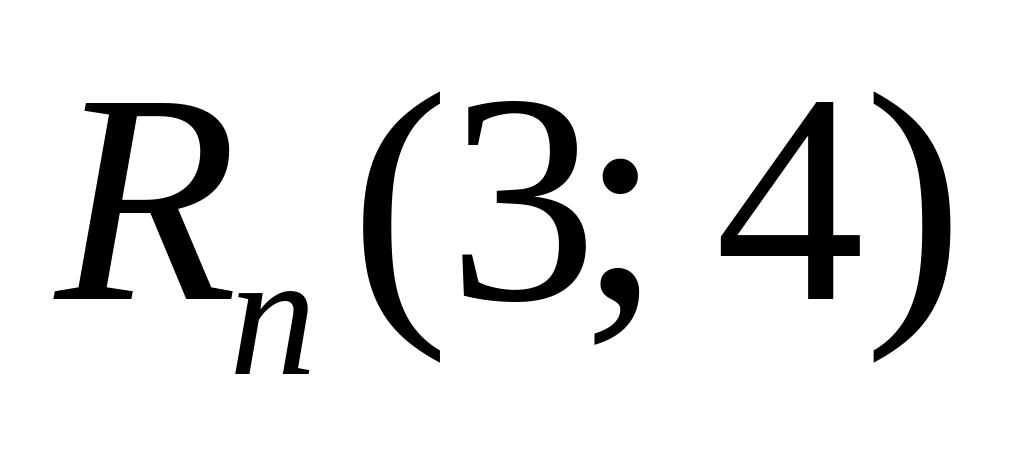

резерв времени
– это max количество времени, на которое
можно задержать начало работы или
увеличить её продолжительность, не
нарушая критический срок:
Существуют различные способы расчета временных параметров сети. Рассмотрим способ подсчета непосредственно на сети и разберем его на примере 31. Каждое событие изобразим кружком и разделим диаметрами на четыре сектора (рис. 20 и 21):
Рис. 20 |
1)
В верхнем секторе – запишем номер
2)
В левом по мере вычисления будем
записывать
3)
В правом секторе запишем поздний срок
4) В нижнем секторе запишем резерв времени события i. |
Пример 31. На основе данных примера 29 рассчитать временные параметры сети.
Решение.
Работы
проводят (вычисляют) в 4 этапа, а именно,
вычисляют 1)
2)
3)
4) критический путь.
1
этап. При
вычислении
перемещаются по сети от события J
к событию S
в порядке возрастания номеров: событие
1 =>
=>

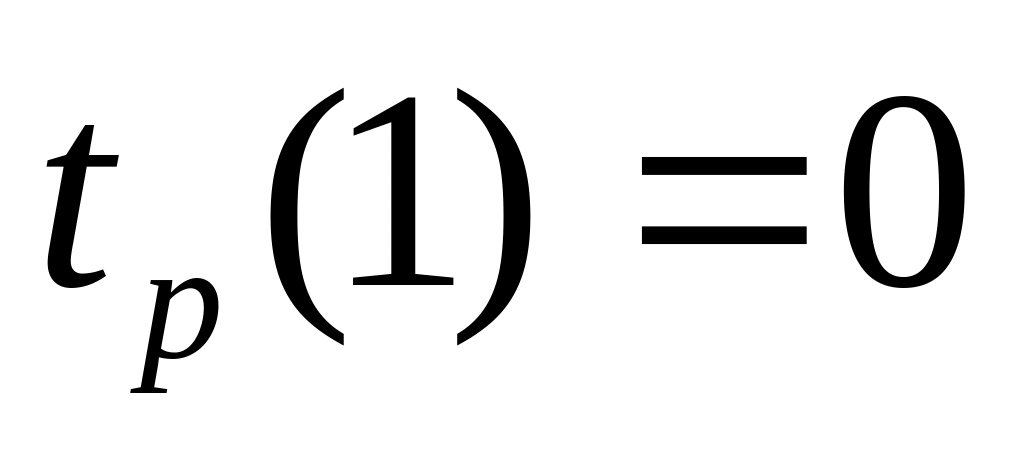

в левом секторе кружка 1 записываем 0.
Событие 2 =>

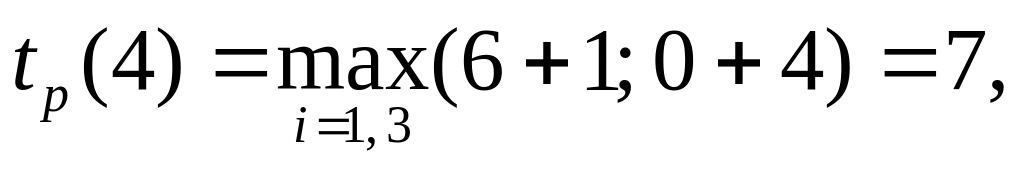

Событие 3 =>
во
всех работах фиктивные работы учитываются
наряду с реальными. Аналогично считаем
все оставшиеся сроки.
2
этап. При
вычислении поздних сроков свершения
событий
перемещаемся по сети от события
к событию
в порядке убывания номеров.
Так
как
,
то в правый сектор кружка 6 мы записываем
.
Событие
5:
Из
события 4 выходят две работы (4 – 5) и (4 –
6), поэтому

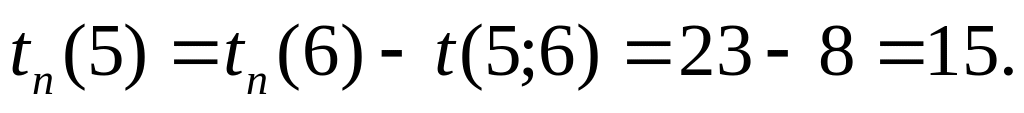

Аналогично считаем все оставшиеся поздние сроки свершения событий.
3
этап. Для
определения резервов времени событий
из
чисел, записанных в правом секторе,
вычитаем числа, записанные в левых
секторах и заполняем нижние секторы.

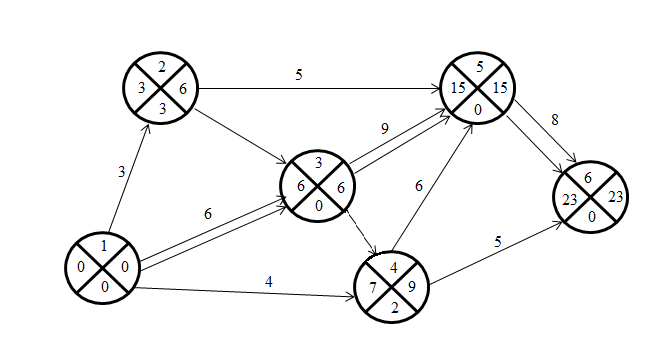

В итоге получим сеть, представленную на рис. 21.
Рис. 21
4
этап. У
критических событий резерв времени
равен 0, поэтому критическими являются

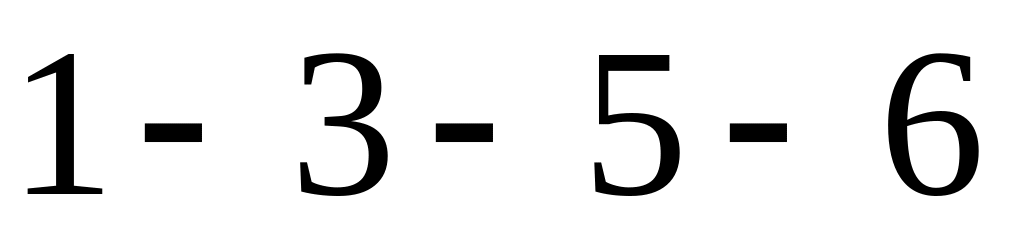

события
.
Чтобы

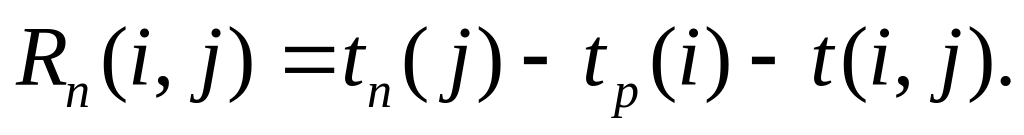

найти полный резерв времени
,
применяем формулу:
и т. д.
Замечание. В данном примере критический путь на сети оказался единственным. Однако их может быть несколько. Критический путь может включать фиктивные работы.
