де – висота від рівня стоянки крану (РСК) (горизонтальної площини, яка проходить через найнижчі точки опорної частини крану) до рівня

встановлення конструкції чи складування матеріалів, м;

– висота під-

йому вантажу над рівнем його встановлення, приймають

м,

а при переміщенні над рівнем де можуть знаходитись люди приймають м; – висота (товщина) монтажного елемента при переміщенні його краном, м; – висота монтажно-захватного пристосування, м.,

приймають за табл.9.

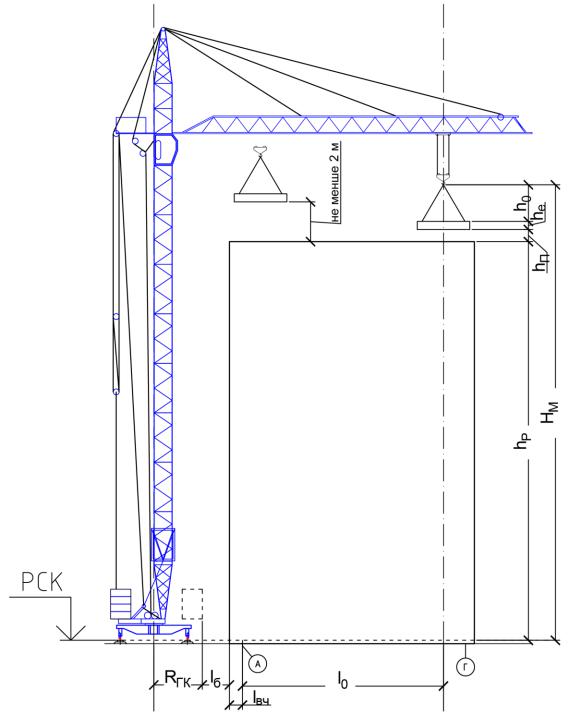

Монтажний виліт стріли крана ( ) – це відстань від вертикальної осі, що проходить через центр ваги елемента та гак крана, до осі обертання крана. При монтажі наземної частини будинку (рис. 1) баштовим краном, монтажний виліт стріли крана розраховують наступним чином:

,

(3)

де – відстань від вертикальної осі, що приходить через центр ваги найвіддаленішої конструкції, до найближчої осі будинку, що розташована найближче до стоянки крана, м; – горизонтальна проекція відстані від осі будинку до виступаючої його грані, що розташована найближче до

стоянки крана, м;

– найменша відстань між виступаючими частинами

будинку та краном, приймають = 1,0 м;

– радіус повороту нижньої

противаги баштового крана (для кранів вантажопідйомністю до 5 т прий-

мають

= 3,5 м; вантажопідйомністю від 5 до 15 т -

= 4,5 м; ванта-

жопідйомністю більше 15 т -

= 5,5 м), або відстань від осі повороту

крана до найближчої до будинку його частини.

На наступному етапі за технічними параметрами, які задовольняють вимоги, підбирають крани за довідниками [11] та за додатком 7.

Спочатку за вантажопідйомністю визначають можливу марку крана, потім, використовуючи вантажопідйомні характеристики крану (графіки

залежностей максимальної вантажопідйомності крана (

) та максима-

льної висоти під йому його гака (

) від вильоту його стріли (

)) пере-

віряють його придатність до виконання робіт. Технічні характеристики крана повинні задовольняти наступні вимоги:

{

(4)

11

В пояснювальній записці наводять марку крана та його технічні характеристики, габаритні розміри та особливості прив’язки до будинку.

Рис. 1. Схема визначення монтажних характеристик збірних конструкцій

12

2.2.Розподіл фронту робіт на яруси, захватки, ділянки.

Для організації потокового способу виконання будівельних процесів будинок, що зводиться, (фронт робіт) попередньо поділяють на окремі технологічні зони: яруси, дільниці, захватки та ділянки.

Ярус – це частина фронту робіт, при умовному розподілі будинку по вертикалі, що зумовлено вимогами технології виконання робіт. Висота ярусу залежить від виду будівлі, його конструктивних рішень, технологічних особливостей виконання робіт. Так, при кладці стін з цегли та дрібних кам’яних блоків висоту ярусу приймають в межах від 0,9 до 1,2 м, крім того враховують те, що рівень попереднього ярусу кладки повинен бути не менше ніж на два ряди вище від рівня робочого настилу риштувань. При проектуванні, бажано кожен поверх поділити на однакові за висотою яруси. Збірні елементи перекриття відносять до найвищого ярусу поверху.

Захватка (дільниця) - це частина фронту робіт, при умовному розподілі будинку по горизонталі, яку надають бригаді робітників для роботи протягом певного часу. При поділі будинку на захватки необхідно враховувати наступні вимоги:

найменший розмір захватки повинен бути достатнім для виконання робіт бригадою протягом не менше ніж одна зміна;

захватки за витратами праці, як правило, повинні бути рівновеликими і відхилення середніх витрат праці не повинно перевищувати 5…10%;

розмір захватки не повинен негативно впливати на стійкість і незмінність конструкцій, які зводять.

Ділянка – це частина захватки, яка відводиться для виконання робіт

ланці робітників протягом певного часу, але не менше ніж одна зміна. Розмір ділянки ( ,м) ланки визначають як довжину кам’яної стіни одного ярусу, яку вони вимурують за одну зміну:









,

(5)







де

- кількість мулярів у ланці (приймають за дод. 6); - тривалість змі-

ни, год. (приймають 8 год.);

- відсоток перевиконання норм продуктив-

ності ланкою мулярів, % (приймають 100…125%);

– витрати праці му-

лярів, люд-год. (приймають за [12]); - об’єм кладки одного ярусу довжиною 1 м (м3), яку визначають наступним чином



,

(6)

де - висота ярусу кладки (м);

- товщина стіни, м.



Після прийняття кількості ланок в бригаді мулярів захватку пропорційно поділяють на відповідну кількість ділянок, межі яких наводять на технологічній схемі виконання мурування.

13

2.3.Визначення потреби в механізмах, інструментах та пристосуваннях.

Механізми, механізований та ручний інструмент та пристосування вибирають з урахуванням вітчизняного та зарубіжного досвіду. Вони повинні забезпечити планові терміни і нормативні показники якості робіт.

При розробці організаційно-технологічних рішень для конкретного об’єкту в першу чергу використовують наявні у будівельної (підрядної) організації механізми і устаткування, оснащення, інструмент і пристосування, якщо їхні технічні характеристики задовольняють вимоги будівельного процесу та нормативних документів.

На підставі виробничих потреб складають необхідний перелік механізмів, інструментів і пристосувань. За результатами розроблених органі- заційно-технологічних рішень та заходів з охорони праці і навколишнього середовища заповнюють відомість складу прийнятого комплекту механізмів, інструментів і пристосувань (табл. 5)

Таблиця 5

Відомість комплектів механізмів, інструментів, пристосувань

Назва механізмів,

Марка, ста-



Коротка техніч-



інструментів, прис-

ндарт, ви-

Кількість

на характерис-

Призначення

тосувань

робник



тика













1

2

3

4

5





















3. СКЛАДАННЯ КАЛЬКУЛЯЦІЇ ВИТРАТ ПРАЦІ ТА ПОБУДОВА ГРАФІКУ ВИКОНАННЯ РОБІТ

Калькуляцію витрат праці складають у табличній формі (табл. 6). Нормативні витрати праці визначають на основі Ресурсних елементних кошторисних норм (РЕКН) на будівельні роботи ДСТУ Б Д… [3, 5, 6]. Особливістю кошторисних норм є те, що в них враховане виконання повного комплексу робіт, який включає крім основних операцій також транспортні і заготівельні.

Складання калькуляції витрат праці (табл. 13) виконують наступним чином:

у стовпчику 1 наводять номер процесу в порядку його виконання при зведенні будинку, при цьому виконання окремих робіт може поділятись на ряд процесів, наприклад: в «мурування стін» поділяють на «мурування стін зовнішніх простих, при висоті поверху до 4 м», «мурування стін зовнішніх середньої складності, при висоті поверху до 4 м», «мурування стін внутрішніх, при висоті поверху до 4 м»;

14

у стовп. 2 вказують назву процесу згідно РЕКН на будівельні роботи ДСТУ Б Д… [3, 5, 6];

у стовп. 3 наводять одиниці виміру обсягу робіт розглянутого процесу, що співпадає зі значенням «вимірника» для відповідної групи РЕКН;

у стовп. 4 вказують обсяг робіт (Vі ), що розраховано для розглянутого процесу із врахуванням одиниць виміру (стовп. 3);

у стовп. 5 приводять шифр процесу для якого приймають значення нормативних витрат праці, наприклад: за ДСТУ Д.2.2-8:2016 [6] в групі 5 «Мурування стін» розглянуто процес «Мурування стін зовнішніх простих, при висоті поверху до 4 м», його шифр становить ЕН 8-5-1;



у

стовп.

6 наводять значення норма витрат

праці

(

)

робітників-



будівельників на одиницю об’єму робіт. Наприклад: за ДСТУ Д.2.2-



8:2016 [6] в групі 5 розглянемо таблицю 8, а в ній рядок для шифру ре-



сурсу 1 «витрати труда робітників-будівельників», потім знаходимо



шифр необхідного на процесу, наприклад ЕН 8-5-1, і визначаємо ви-



трати праці, які становлять «8,0 люд-год»;









































Таблиця 6











Калькуляція витрат праці











































Об’єм ро-

Об-

Норма

Норма ви-



Трудо-



Маши-

Се-







біт





трат часу





номіст-







На-

ґрун-

витрат



міст-



ред-



№

зва





туван

праці









кість

ній



оди

кі-

( )

ве-



кість





























п/п

про-

ниці

ван-

( ),

дучої ма-







(

),

роз-

лькі



( ),







цесу

ви-

ня за

люд-

шини,





маш-

ряд





сть



люд-год







міру

ДСТУ

год

маш-год



год

робіт















































1

2

3

4

5

6

7





8





9

10





















































у стовп. 7 вказують норму витрат часу (

) ведучої машини на одини-



цю об’єму робіт для розглянутого процесу. Наприклад: за ДБН Д.2.2-



7:1999 [3] в групі 5 для процесу «Встановлення панелей перекриття з



обпиранням на дві сторони, за площі плити до 5 м2» за шифром Е 7-45-



5, ведучою машиною буде баштовий кран для якої норма витрат часу



буде становити 22,33 маш-год;



















у стовп.

8 визначають нормативну трудомісткість (

)

на весь обсяг



робіт відповідної ланки робітників (в люд-годинах):

























,











(8)

у стовп. 9 розраховують нормативну машиномісткість (витрати машинного часу ведучої машини) ( ) на весь обсяг робіт (у маш-годинах):

,

(9)

15
