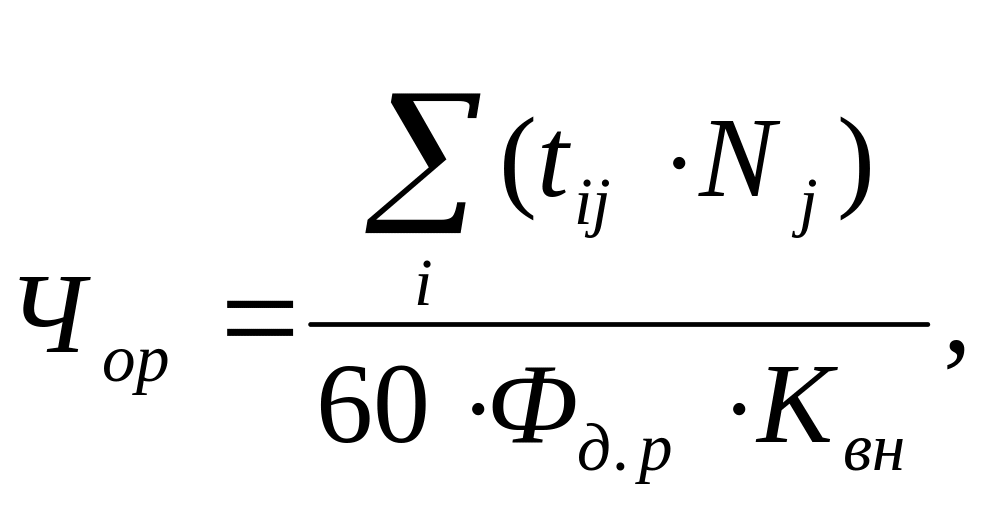

В серийном производстве численность основных рабочих для выполнения нормируемых работ определяется по формуле
(1.5)
где
-
трудоемкость
i-й операции по изделию j-го вида, мин.;
-
годовой
объем выпуска изделий j-го вида, шт.;
-
действительный годовой фонд времени
работы рабочего, ч.
-
коэффициент
выполнения норм на i-й операции.
(1.6)
где - коэффициент, учитывающий потери рабочего времени – неявки, установленные трудовым законодательством (можно принять 10-12%).
При
многостаночном обслуживании в формуле
(1.5) вместо величины
необходимо
подставить
,
величина
определяется по формуле
(1.7)
где
- число станков, обслуживаемых одним
рабочим (определяется по приложению
5);
-
коэффициент
штучного времени, зависящий от числа
обслуживаемых станков и учитывающий
случаи совпадения остановок станка, а
также учитывающий интенсификацию труда
при многостаночном обслуживании
(приложение 6).
Принятое количество рабочих устанавливается путем соответствующего округления полученного значения Чор до целого числа. При этом допускается перегрузка не более 20%.
Расчет требуемой численности основных рабочих следует оформить в виде таблицы 1.2.
Таблица 1.2 – Расчет требуемого количества основных рабочих
ПКГ |
Количество обслуживаемых станков |
Общая трудоемкость работ, выполняемых за год, нормо-ч |
Количество рабочих, чел |
|
Расчет-ное |
Приня-тое |
|||
. … |
|
|
|
|
Итого: |
|
|
|
|
Определение численности вспомогательных рабочих производится по нормам обслуживания (приложение 8). На основании этих норм составляется ведомость вспомогательных рабочих ( табл. 1.3).
Таблица 1.3 – Ведомость вспомогательных рабочих
ПКГ |
Опреде-ляющий показатель |
Норма обслуживания на одного рабочего |
Расчетное количество, чел |
. … |
|
|
|
Итого: |
|
|
|
Полученные дробные значения количества рабочих не округляются до целого числа, так как это количество учитывается при определении заработной платы вспомогательных рабочих для участка, а не в целом по цеху.
При расчете численности ИТР следует пользоваться следующими нормативами. В подчинении мастера должно быть 20-25 рабочих; старший мастер назначается для руководства не менее, чем для двух мастеров (участка или сменными); начальник участка руководит двумя – тремя старшими мастерами; начальник цеха руководит четырьмя – пятью начальниками участка.
В данном параграфе необходимо указать, какие формы и системы оплаты труда применяются для оплаты труда работников участка.
Фонд зарплаты складывается из основной и дополнительной заработной платы. В основную входит тарифный фонд, доплаты и отчисления на социальные нужды.
Основная заработная плата рабочих сдельщиков определяется как сумма расценок по операциям каждой детали, умноженная на годовую программу:
(1.8)
где
- расценка
на изделие j-го вида, р.
(1.9)
где
-
сдельная расценка по i-й
операции j-го
изделия, р.;
-
коэффициент, учитывающий многостаночность
работы, определяется как доля времени,
приходящаяся на данную операцию в общем
временном цикле работы рабочего,
умноженная на средний коэффициент
перевыполнения норм; при отсутствии
конкретных данных можно принять
(1.10)
где
- часовая
ставка рабочего, соответствующая
профессионально квалификационной
группы (ПКГ) по i-й
операции, р/ч.
Расчет расценок на изготовление изделий целесообразно оформить в виде таблицы 1.4.
Таблица 1.4 – Расчет сдельных расценок по изделиям
Номер операции
|
Изделие А |
Изделие Б |
||||
t, мин |
Сч, р/ч |
Ро, р |
t, мин |
Сч, р/ч |
Ро, р |
|
1 2 и т.д. |
|
|
|
|
|
|
Итого: |
|
|
|
|
|
|
*
-
расценка по i-ой
операции.
Фонд заработной платы рабочих-повременщиков (вспомогательных рабочих) определяется по формуле
(1.11)
где
-
фонд времени
по i-ой
операции, ч.;
-
коэффициент
дополнительной заработной платы;
-
коэффициент отчислений на соцнужды.
(1.12)
где
-
оклад
рабочего по ПКГ (приложение 7), р.
Дополнительная заработная плата – это выплаты, предусмотренные законодательством о труде или коллективным договором за неотработанное на производстве время (например, оплата очередных и дополнительных отпусков). Процентное соотношение между основной и дополнительной заработной платой укрупнено может быть принято в размере 12-15% от основной зарплаты.
Фонд заработной платы ИТР рассчитывается исходя из штатного расписания определенного в параграфе 1.5 и должностных окладов ИТР (приложение 3).
Расчет фонда заработной платы различных ПКГ работников участка предприятия необходимо представить в форме таблицы 1.5.
Таблица 1.5 – Фонд заработной платы работников участка
Категория работаю-щих |
Основ-ная з/плата, тыс.р. в год |
Доп. з/плата |
Всего з/пла-та, тыс.р. |
Отчисле-ния на соцнужды |
Всего фонд з/пла-ты, тыс.р. |
Средне Месяч-ная з/плата на одного работающего, р. |
||
% |
Сумма, тыс.р |
% |
Сумма, тыс.р |
|||||
Основные рабочие |
|
|
|
|
|
|
|
|
Вспомогательные рабочие |
|
|
|
|
|
|
|
|
Руководители (ИТР) |
|
|
|
|
|
|
|
|
Итого: |
|
|
|
|
|
|
|
|
РАСЧЕТ ЭКОНОМИЧЕСКИХ ПОКАЗАТЕЛЕЙ СПРОЕКТИРОВАННОГО ПРЕДМЕТНО-ЗАМКНУТОГО УЧАСТКА (ПЗУ)
2.1 Определение потребности в инвестициях для организации спроектированного участка
Создание ПЗУ требует определенных затрат: во-первых, на технологическую подготовку производства, а во-вторых, на закупку, установку и наладку технологического, энергетического, подъемно-транспортного, контрольно-измерительного оборудования, а также технологической оснастки, инвентаря и хозяйственных принадлежностей. Затраты на здание не учитываются, так как предполагается, что спроектированный участок разместится на имеющихся площадях предприятия.
