Материал: ПЗ4 Записка СЖУ

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

Только в практической работе примем объём щебня дополнительно выгружаемый в основные работы при очистке балласта равным 240 м3 /км на расчетный фронт работ:

тогда количество хоппер-дозаторных вагонов будет

ваг.

Длина хоппер-дозаторного состава равна

м пути;

мин ≈ 10 мин.

Интервал времени между окончаниями работ машины ВПО и выгрузкой балласта, , определяется из формулы

,

где

интервал по технике безопасности между работающими машинами;

длина выправочного комплекса, м;

техническая норма времени на выправку пути машиной ВПО, маш-мин./ км.

Длина выправочного комплекса ВПО определяется как

,

где

длина машины ВПО (=27,87 м);

длина локомотива (= 17.40 м);

длина жилого вагона (= 25,0 м ).

м;

≈ 8 мин.

Интервал времени между окончаниями работ по выгрузке балласта и выправкой машиной ВПР,, определяется как

,

где

длина машины ВПР-02 (= 23,5 м);

количество шпал на 1 км пути с учетом прямых и кривых участков (1872 шп./км);

техническая норма на подбивку одной шпалы, маш.- мин./шп. ;

коэффициент, учитывающий долю шпал выправляемых в местах зарядки и разрядки машины ВПО – 3000 (= 0,12-0,15).

≈ 4 мин.

Интервал времени между окончаниями работ по выправке пути машиной ВПР и стабилизации пути машиной ДСП,, определяется из формулы

,

где

длина машины ДСП (= 18,22 м);

техническая норма времени на стабилизацию пути, маш-мин./км .

≈ 8 мин.

Интервал времени между окончаниями работ по стабилизации пути и оправкой балластной призмы машиной ПБ, , определяется из формулы

,

где

длина машины ПБ (= 13,3 м);

техническая норма времени на стабилизацию пути, маш-мин./км.

мин ≈ 7 мин.

Время свертывания работ по глубокой очистке щебеночного балласта, , определяется (см. рисунок 2.2)

,

= 32,5 + 8 + 10 + 4 + 8 + 7 + 32,5 = 102 мин.

    1. Определение длины участка работ для очистки балласта

Время очистки щебёночного балласта, , щебнеочистительной машиной СЧ-601 определяется по формуле

= 510 – ( 66 + 102 ) - 15 = 327 мин.

Так как чистое время очистки балласта более 180 минут, после трех часов необходимо сделать технологический перерыв 15 минут для осмотра машины.

Фронт работ по очистке щебёночного балласта, , м пути, исходя из расчётной схемы (рисунок 2) определяется как

,

где – время очистки щебёночного балласта машиной , мин;

− норма времени на очистку балласта машиной , маш- мин./км пути

м = 850 м.

  1. Построение графика основных работ по очистке балласта

Для построения графика необходимо определить время работы каждой машины на принятом фронте работ, которое составит:

─ при выгрузке щебёночного балласта из хоппер-дозаторного состава маш.мин.;

─ при выправке пути машиной ВПО-3000, маш.-мин.;

─ при выправке пути машиной ВПР-02, маш.-мин.;

─ при стабилизации пути машиной ДСП, маш.-мин.;

─ при отделке балластной призмы машиной ПБ-1, маш.-мин.;

Время работы машин откладывается на графике при развёртывание работ от начала работы машин, при свёртывание работ от окончания работы машин.

График работ по очистке балласта приведён в приложении А.

Библиографический список

  1. Правила оформления отчётов, курсовых и дипломных проектов: учебное пособие / О.Г. Параскевопуло, Ю.Г. Параскевопуло, С.О. Александров - СПб.: Петербургский гос. ун-т путей сообщения, 2008.

  2. Опытные технологии производства путевых работ: Метод. указ. к лабораторным работам / Е.В. Ермолаев; В.Б. Захаров; Л.М. Минаков; В.В. Соловьёв: Под ред. Соловьёва - С-Пб.:ПГУС, 2006.

  3. Технически обоснованные нормы времени на работы по текущему содержанию пути / ОАО «РЖД». Департамент пути и сооружений. – (7-е изд. исправ. и дополненное). – М., 2010. – (В 2х ч. Ч1).

4. Нормативы времени на работы по ремонту верхнего строения пути (дополнение № 1) / ОАО «РЖД». – М.: ИКЦ «Академкнига», 2007.

Число Подпись

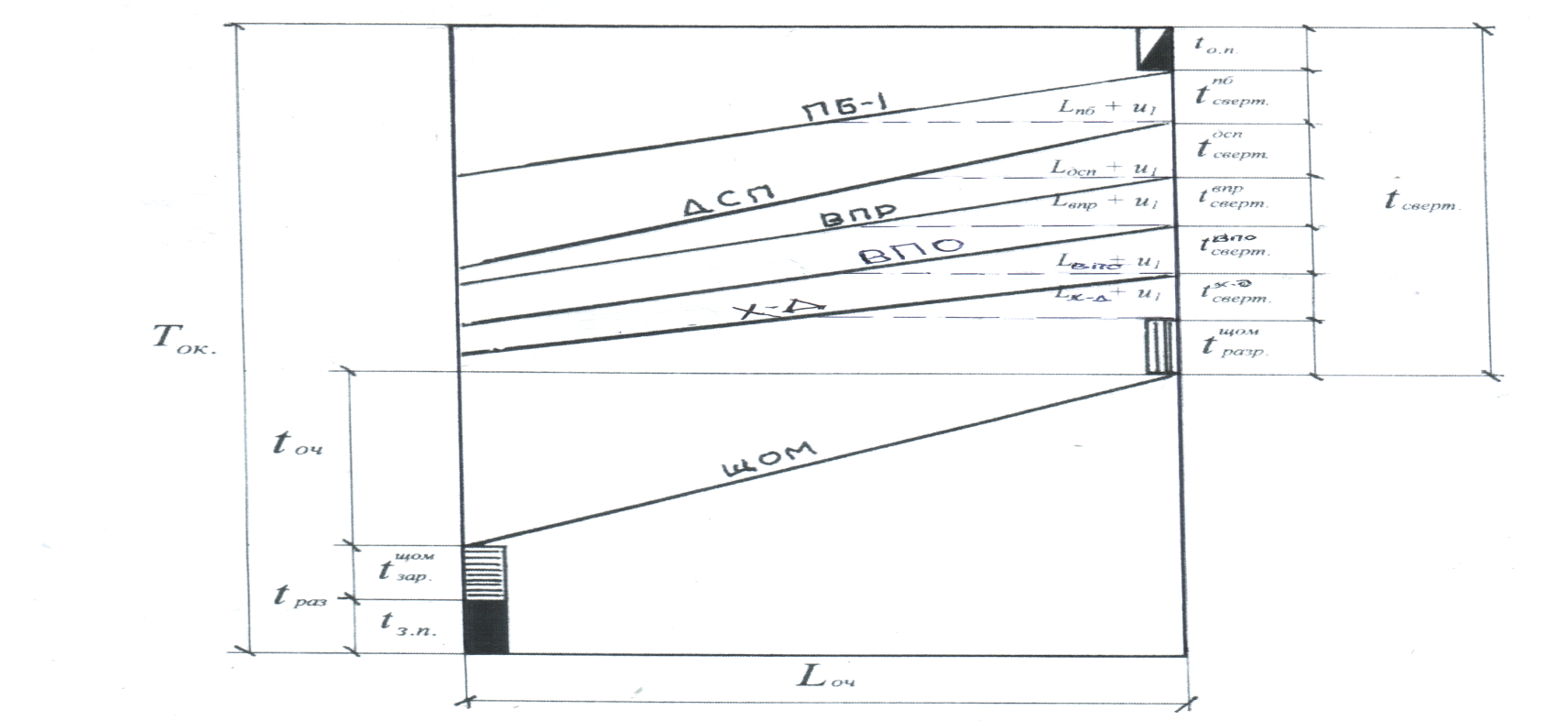

Рисунок 2 – Расчётная схема для определения фронта работ

Условные обозначения

продолжительность «окна» для очистки щебёночного балласта, мин.;

время развёртывания работ по очистке балласта, мин.;

время очистки балласта щебнеочистительной машинойСЧ-601, мин.;

время свёртывания работ по очистке балласта, мин.;

время закрытия перегона и пробег машин к месту работ, мин.;

время зарядки щебнеочистительной машины СЧ-601 мин.;

временя на разрядку щебнеочистительной машины СЧ-601, мин.;

время свёртывания работ по выгрузке щебня, мин.;

время свёртывания работ по выправке пути машиной ВПО, мин.;

время свёртывания работ по выправке пути машиной ВПР, мин.;

время свёртывания работ по стабилизации пути машиной ДСП, мин.;

время свёртывания работ по планировке балластной призмы машиной ПБ, мин.;

время открытия перегона и пробег машин на станцию, мин.
