где α - угол наклона слоя бетонирования к горизонту, равный 20°; l1 - ширина фундаментной плиты и плиты покрытия, м;
Для плиты покрытия
Sсл3 = |
cl1 |
, м2. |
(5.2) |
|
sinα |
||||
|
|
|
Назначаем оптимальную толщину слоя бетонирования по ярусам [1], при
условии
δmax = 1.25× lрч , м. |
(5.3) |
Рассчитываем объем бетонной смеси в слое по ярусам:
Vсл = Sсл ×δсл , м . |
(5.4) |
Определяем продолжительность укладки бетонной смеси в слой:
t укл = tсх − tтр , ч. |
(5.5) |
где tсх - время начала схватывания бетонной смеси; принимаем tсх = 2 ч; tтр - время транспортирования бетонной смеси, определяемое по формуле
tтр = tп + tх + t p , ч, |
(5.6) |
где tп - время погрузки автобетоновоза [2], ч;
tх - время доставки бетонной смеси к месту укладки, tх = L / v, ч; tp - время разгрузки автобетоновоза [2], ч.
Рассчитываем поток бетонной смеси по ярусам:
|
|
|
Пi |
= |
Vсл,i |
, м3/ч, |
|
(5.7) |
|||
|
|
|
|
|
|||||||
|
|
|
|
|
|
t укл |
|
|
|
||
|
Расчетный поток бетонной смеси П = Пimax , м3/ч. |
|
|
|
|||||||
|
Результаты расчетов заносим в табл. 5.2 |
|
|
|
|||||||
|
|
|
|
|
|
|
|
|
|
Таблица 5.2 |
|
№ |
|
Наименование эле- |
Sсл, i , м2 |
|
|
Vсл, i , м3 |
|
δ сл,i , м |
Пi , м3/ч |
|
|
|
|
мента |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
26
5.3.2. Определение требуемой грузоподъемности крана для подачи и укладки бетонной смеси в конструкции
Выбираем место размещения и схему передвижения самоходного стрело- вого крана. Рассматриваем два варианта:
№1 – один кран размещается на поверхности земли вдоль длинной стороны сооружения с одной стороны (рис. 5.2);
№2 - два крана устанавливаются вдоль двух длинных сторон (рис. 5.3).
Определяем требуемую грузоподъемность крана.
1-й вариант. Находим объем бункера для подачи бетонной смеси в кон- струкции одним краном:
Vб,тр = П |
n |
, м3, |
(5.8) |
|
|
|
где П - расчетный поток бетонной смеси, м3/ч ;
n - число рабочих циклов крана в час при подаче и укладке бетонной сме- си, принимаемое по расчету (в среднем n = 10...12).
2-й вариант. При подаче и укладке бетонной смеси двумя кранами, переме- щающимися вдоль двух сторон сооружения, требуемый объем бункера соста- вит:
Vб ,тр = П |
2n |
, м3, |
(5.9) |
|
|
|
|
Подбираем поворотный бункер [2], определяем его массу mб, кг, и номи- |
|||
нальный объем Vб, м3. |
|
|
|
Требуемая грузоподъемность крана |
|
|
|
Qтр = mб ,см + mб , кг, |
(5.10) |
||
где mб, см - масса бетонной смеси, кг (при ρ = 2500 кг/м3); |
|
||
mб,см = ρ ×Vб , кг. |
(5.11) |
||
27
|
|
1 |
|
Забетонированный участок плиты |
|
|
|
|
Арматурная |
|
|
|
сетка |
|
|
|
Направление |
|
|
|
перемещения |
|
|
|
Трапы |
|
Сходни |
|
Бадья |
|
|
Направление |
Кран |
1 |
Стоянка |
движения крана |
|
|
|
Кран
Бадья
1-1
Поверхность
плиты Арматурный
каркас
85
, :0 1
0.000
- 4.500

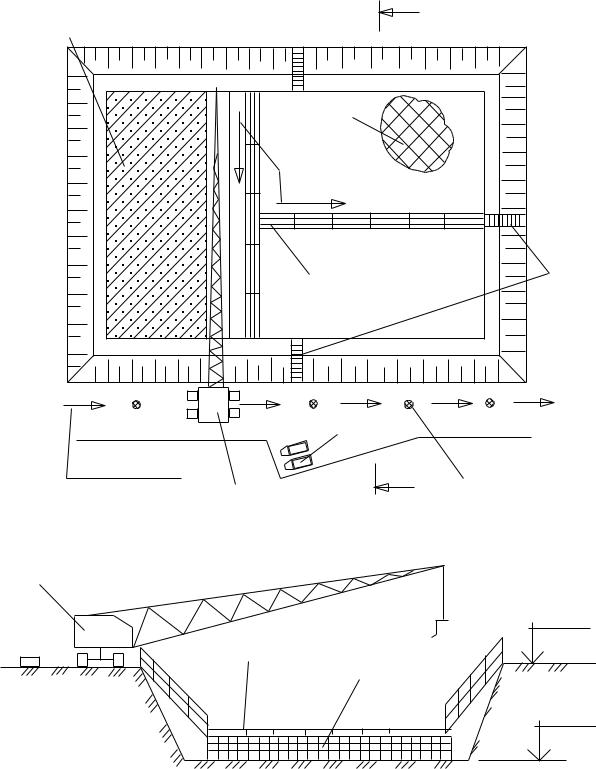

Рис. 5.2 Технологическая схема бетонирования фундаментной плиты
одним краном
28
Кран №1 |
1 |
|
|
|
|
|
|
|
|
|
Бадья |
|
|
Ст оянка |
|
|
|
крана |
|
|
Направление |
|
|
|
Конст рукция |
работ |
|
|
|
|
|
|
|
|
ст ены |
|
|
|
|
Кран №2 |
|
1 |
|
|
|
|
|
||
|
1- 1 |
|
|
|
|
|
|
|
0.000 |
|
|
, |
85 |
- 4.500 |
|
0 |
|
|
|
|
: |
|
|
|
|
1 |
|
|
|

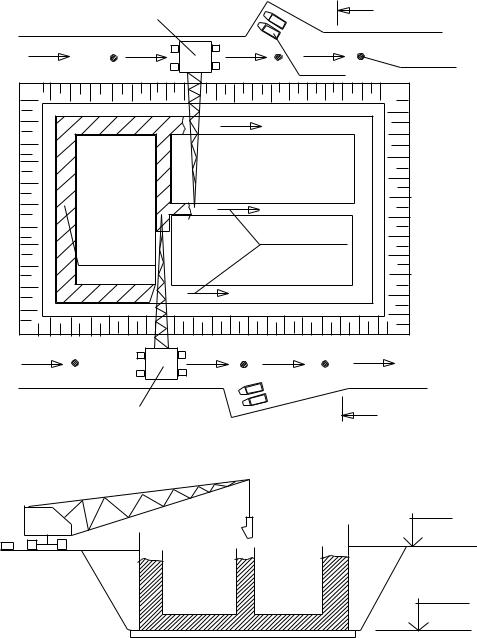

Рис. 5.3. Технологическая схема бетонирования стен двумя кранами |
||||
5.3.3. Определение технико-экономических показателей
Для заданного варианта в соответствии со сведениями по объемам бетона в конструкциях, способами подачи бетонной смеси, армированием конструкций (табл. 5.3) определяем трудоемкость бетонных работ (табл. 5.4) с использова- нием ЕНиР [4].
29
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Таблица 5.3 |
Вариант |
|
|
|
|
|
ной смеси |
|
нировании |
|
Характер армирова- |
|||||
|
|
|
|
|
|
|
плиты, стен и плиты |
||||||||
|
Объем бетона, м |
|
Способ подачи бетон- |
Количество |
|
ния фундаментной |
|||||||||
|
|
смен при бето- |
|||||||||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
покрытия |
|
|
в ФП |
в стенах |
в ПП |
|
|
|
|
|
|
|
|
|
|||
1 |
288 |
|
371 |
540 |
|
Краном о бункерах |
|
3 |
|
|
Двойной арматурой |
||||
2 |
250 |
|
450 |
720 |
|
Автобетононасосами |
|
3 |
|
|
|
|
То же |
||
3 |
140 |
|
220 |
310 |
|
Краном в бункерах |
|
3 |
|
|
|
|
То же |
||
4 |
200 |
|
408 |
580 |
|
То же |
|
|
3 |
|
|
|
|
То же |
|
5 |
170 |
|
230 |
330 |
|
То же |
|
|
3 |
|
|
|
|
То же |
|
6 |
150 |
|
210 |
285 |
|
Ленточными транс- |
|
3 |
|
|
|
|
То же |
||
|
|
портерами |
|
|
|
|
|
|
|||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Ведомость трудовых затрат |
|
|
|
Таблица 5.4 |
|||||
|
|
|
|
|
|
|
|
|
|
||||||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Состав бригады |
|
Единица |
Объем |
|
Норма |
|
Трудоемкость |
|||
Основание |
|
Описание работ |
|
|
времени, |
|
работ, |
||||||||
|
|
(звена) |
|
измерения |
работ |
|
|
||||||||
|
|
|
|
|
|
|
|
|
|
|
|
чел.-ч |
|
чел.-ч |
|
Итого: |
|
|
|
|
|
|
|
|
|
|
|
|
|
||
Определяем состав бригады для укладки бетонной смеси в конструкции. Количество бетонщиков для укладки бетонной смеси в фундаментную плиту, в стены, в плиту покрытия составит:
Nб, i = Пi Нвр, i, чел. (5.12)
где Нвр, i, - норма времени на укладку бетонной смеси (табл. 5.4) в i-той конструкции. Определяем общий состав бригады Nбр, 1 в смену с учетом вклю- чения в нее маш.иниста самоходного стрелового крана Nм и двух такелажников
Nт:
Ni = Nб +Nм+Nт, чел. |
(5.13) |
Определяем продолжительность бетонирования конструкций: |
|
Т1 = V1 : 8 П1, смен, |
(5.14) |
для фундаментной плиты, стен и плиты покрытия соответственно. |
|
ЛАБОРАТОРНАЯ РАБОТА № 6 Грузозахватные приспособления
6.1.Цель работы: изучить технологические параметры применения неко- торых типов грузозахватных приспособлений и освоить методику их подбора.
6.2.Время выполнения работы: 2 часа.
30
