Классификация норм:

  1. Норма времени

  2. Норма затрат труда

  3. Норма выработки

  4. Норма времени машины

  5. Норма выработки машины

Рабочий процесс — совокупность ряда рабочих операций, объединенных в определенной технологической и организационной последовательности. Например, рабочий процесс «Оклейка стен простыми обоями» расчленяется на следующие рабочие операции: осмотр и проверка поверхностей стен; прочистка поверхности; подмазка неровностей; шлифовка подмазанных мест; проклейка поверхностей; оклейка газетами; оклейка обоями; наклейка бордюров.

Рабочие процессы могут быть механизированными и ручными, цикличными и нецикличными, звеньевыми и индивидуальными.

Рабочий процесс, в составе которого можно выделить группу рабочих операций (элементов), всегда повторяющихся в одной и той же технологической последовательности, называется цикличным процессом, в результате каждого такого повторения элементов (цикла) получается одинаковое количество продукции. Например, в процессе разработки грунта экскаватором группа операций — набор грунта, подъем и поворот стрелы с груженым ковшом, выгрузка ковша, обратный поворот стрелы и опускание ковша — образует цикл операций, завершающийся разработкой грунта в объеме, равном вместимости ковша, с учетом его наполнения и разрыхления грунта.

Нецикличный рабочий процесс —- процесс, в котором отсутствует четко выраженная периодичность повторения рабочих операций, а выполненная продукция характеризуется неодинаковыми по величине частями. Например, кладка конструкций из мелкоштучных материалов, оштукатуривание поверхностей, бетонирование конструкций и т. п. В нецикличном процессе последовательность выполнения отдельных рабочих операций может меняться.

Результатом любого строительного процесса является продукция, виды продукции: первичную, законченную, конечную.

Первичная продукция — это объем работ, получаемый в результате выполнения определенной рабочей операции. Первичная продукция исчисляется в натуральных измерителях объема работ или в количестве выполненных операций. Например, при расшивке швов кирпичных стен продукция измеряется количеством метров шва, при проверке положения блока —числом проверок.

Законченная продукция соответствует объему работ, выполненному при завершении определенного рабочего процесса. Законченная продукция исчисляется в натуральных измерителях работ (в квадратных метрах, в кубических метрах, штуках).

Конечная продукция — это объем работ, выполненный при завершении определенного комплекса работ. Понятие конечной продукции связывается с окончательной готовностью конструктивного элемента или части здания или сооружения.

Объем работ, выполненный за один цикл рабочего процесса, составляет продукцию цикла.

Для выполнения строительного процесса необходимо рабочее место, или зона трудовых действий рабочего, звена, бригады, машины. Рабочее место - часть строительной площадки, в пределах которой размещаются и перемещаются участвующие в выполнении строительного процесса рабочие, материалы, машины, приспособления и продукция процесса. Чем правильнее организовано рабочее место и лучше обеспечено всем необходимым для бесперебойной и качественной работы, тем эффективнее используется техника, тем выше производительность труда.

14 Классификация затрат рабочего времени

Для облегчения изучения и выявления резервов рабочего времени, а также для удобства нормирования все затраты рабочего времени по ряду признаков можно свести к ограниченному количеству категорий. Классификация затрат рабочего времени позволяет изучать состояние организации труда и использования рабочего времени, выявлять потери рабочего времени и их причины.

Рабочее время - это законодательно (нормативно) установленный период времени, в течении которого работник должен выполнять порученную ему работу на предприятии, в учреждении, организации.

Его подразделяют на время работы и время перерывов (по всем возможным причинам).

Время работы его в свою очередь делят на время работы по выполнению производственного задания и время работы, не предусмотренное выполнением производственного задания (время непроизводительной работы - Тнпр).

Время работы по выполнению производственного задания (время производительной работы -Тпрр) - это период подготовки и непосредственного выполнения заданной работы. Оно подразделяется на подготовительно- заключительное, основное и вспомогательное время и время обслуживания. Рассмотрим эти составляющие.

а) подготовительно-заключительное время- Тпз.- это время, которое работник или бригада затрачивает на подготовку к работе и окончание работы (получение наряда, инструментов, материалов и сырья, проверка оборудования, сдача инструмента, остатков сырья, готовой продукции, уборка рабочего места).Его продолжительность зависит от типа производства, особенностей оборудования, технологии, санитарных требований.

В массовом производстве подготовительно-заключительную работу поручают специально выделенным рабочим. Так в пищевой промышленности организуют бригады мойщиков оборудования. Для них это основная работа и это время для них будет не подготовительно-заключительным, а основным.

В единичном и мелкосерийном производстве подготовительно- заключительную работу выполняют рабочие, занятые на основной работе.

Особенностью подготовительно-заключительного времени на предприятиях пищевой промышленности является преобладание в нем затрат времени на чистку, мойку, разборку и сборку оборудования. Это объясняется повышенными санитарными требованиями к производствам, вырабатывающим пищевую продукцию.

б) основное (технологическое) время- То время, которое затрачивает рабочий на требуемое изменение формы и размера обрабатываемого материала.

В аппаратурных процессах основное время -это время регулирования процесса и активного наблюдения за его ходом.

в) вспомогательное время- Тв- время, которое затрачивает рабочий на действия, обеспечивающие выполнение основной работы (подвозка сырья, его загрузка и выгрузка, подача готовой продукции в экспедицию), если они не закреплены за специальными работниками. При работе на металлорежущих станках вспомогательное время-это время на установку заготовки и снятие изделия, пуск и остановку станка, промеры заготовки.

Основное и вспомогательное время составляют оперативное время-Топ, которое характеризует затраты времени, связанные непосредственно с предметом труда.

г) время обслуживания рабочего места- Тобс- затрачивается на уход за рабочим местом для поддержания его в надлежащем рабочем и санитарном состоянии. Эти затраты прямо пропорциональны количеству вырабатываемой продукции, хотя и не повторяются с каждой единицей ее.

Время работы, не предусмотренное выполнением производственного задания Тнпр-возникает из-за недостатков в организации труда и вследствие недостаточной квалификации и опыта рабочего. Эти затраты не являются необходимыми и приводят к снижению производительности труда.

Время перерывов - время, на которое по различным причинам процесс труда прекращается. Оно делится на время регламентируемых и время нерегламентируемых перерывов.

Регламентируемые перерывы - Трп включают:

а) перерывы на отдых -Тотд- время отдыха рабочих в целях предупреждения утомления и поддержания нормальной работоспособности и время для проведения производственной гимнастики;

б) перерывы на личные надобности- Тл.н- это время на личную гигиену и естественные надобности.

В совокупности указанные перерывы составляют время на отдых и личные надобности - Тотл.

в) перерывы, обусловленные особенностями технологии и организации-Тпоо.

Нерегламентируемые (устранимые) перерывы - Тнрп . К ним относятся:

а)перерывы из-за нарушений трудовой дисциплины- Тп.н- опоздания, отлучки, посторонние разговоры;

б) перерывы, обусловленные организационными неполадками - Тпон.

Перерывы по организационно-техническим причинам- Тп.о. Они

включают: перерывы, обусловленные организационными неполадками - Тпон - простои из-за задержки подачи сырья, материалов, тары; из-за прекращения подачи электрической энергии, пара, воды, холода или проведения внепланового ремонта: и перерывы обусловленные особенностями организации и технологии производственного процесса - Тпоо.

Перерывы, связанные с организационными неполадками, - это прямые потери рабочего времени, которые следует ликвидировать внедрением определённых организационно-технических мероприятий.

Нерегламентируемые перерывы относятся к ненормируемым и наряду с временем непроизводственной работы, не включаются в состав нормы времени. Остальные затраты нормируемые, включаются в норму времени. Классификация затрат рабочего времени приведена на рис. 6.2.Для изучения использования оборудования рассмотрим время использования оборудования, оно так же состоит из времени работы и времени простоев оборудования. Время работы оборудования в свою очередь подразделяется на время рабочего хода, когда на нем производится продукция, и время холостого хода, когда продукция не производится.

Затраты времени на холостую работу оборудования, обусловленные его конструкцией или технологией производства учитывают при установлении нормы выработки. Это неизбежная (необходимая) холостая работа, но есть и лишняя холостая работа (непроизводительная) холостая работа. Классификация затрат времени работы машин и аппаратов приведена на рисунке 3.

15 Рабочее время использования машин

Норма машинного времени – количество рабочего времени машины, требуемое на выполнение единицы качественной машинной продукции или одной производственной операции. В состав норм машинного времени входят только нормируемые затраты. Единица измерения – машиночасы (Маш.-ч) или машиносмены (маш.-см.) на единицу измерителя продукции.

 (2.5)

ТМ – количество затраченного машинного времени, ч, смена; QM – количество выполненной работы в единицах измерения продукции

Время использования строительных машин подразделяется на нормируемое (по заданию) и ненормируемое (не по заданию), см. рис. 2.3

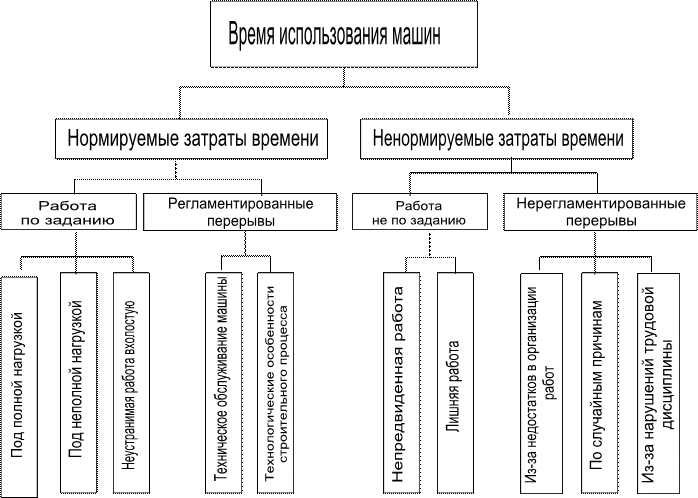

Рис. 2.3 Классификация времени использования строительных машин

Время использования машины – время, в течении которого машина находится в работе независимо от содержания и результатов ее работы.

1 Время работы по заданию – время, в течении которого машина при технически правильной эксплуатации используется для выполнения предусмотренной заданием доброкачественной продукции.

а) Время работы под полной нагрузкой - машина работает при полностью загруженном рабочем органе с номинальной скоростью.

б) Время работы под неполной нагрузкой – рабочий орган используется не в полном объеме или скорость работы ниже номинальной по технологическим причинам (подъем легких теплоизоляционных материалов краном, предназначенным для подъема железобетонных конструкций).

в) Время работы вхолостую – рабочий орган незагружен вследствие технологических особенностей процесса или конструктивных особенностей машины (обратный поворот стрелы монтажного крана за очередным грузом, опускание пустого крюка).

2 Время работы не по заданию – машина используется для работы не предусмотренной заданием.

а) Время непредвиденной работы – время, в течении которого машина выполняет работу, не предусмотренную основным заданием (загрузка монтажным краном автомашины).

б) время лишней работы – непроизводительная работа машины, в результате которой продукция не возрастает, качество не улучшается (перемешивание раствора в растворомешалке сверх установленного времени)

Время перерывов в работе машины. Это время бездействия машины, независимо от причин.

1 Время регламентированных перерывов – перерывы, обусловленные технологическими особенностями машины или строительного процесса, а так же перерывы, зависящие от физиологических потребностей рабочих.

а) Время перерывов, связанных с техническим обслуживанием машины – определяется необходимостью технического ухода за машиной, предусмотренной в правилах по эксплуатации (заправка, чистка, смазка).

б) Время перерывов, связанных с технологическими особенностями строительного процесса – по технологическим причинам, когда переброска машины на другие работы невозможна или нецелесообразна.

2 Время нерегламентированных перерывов – определяются нарушением нормального хода выполнения строительно-монтажного процесса, независимо от причин. Причины – аналогичны рассмотренным нами ранее причинам ненормируемых затрат рабочего времени.

Норма производительности машины – количество продукции, которая должна быть выполнена машиной за единицу времени в условиях правильной организации производства и труда рабочих.

 (2.6)

В строительстве нормы времени могут быть нескольких видов. Если норму времени устанавливают на какую-либо одну производственную операцию (подготовка поверхности под штукатурку), то такую норму времени называют элементной. Элементные нормы точные, но применять их сложно.
