Материал: KOLOS_otvetiki

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

45.Проектирование и расчет неритмичных потоков. Решаемые задачи.

Расчет параметров неритмичных потоков с использованием матриц аналогичен расчету разноритмичных, за исключением того, что в процессе расчетов необходимо определять для каждой пары смежных бригад место их критического сближения, которое в отличие от разноритмичных потоков может находиться на любой захватке.

В качестве примера рассчитаем параметры неритмичного потока (рис. 2.8.3):

Рис. 2.8.3 – Расчет параметров матрицы для неритмичных потоков

Циклограмма 2.8.2 – Неритмичный поток

Оценку качества запроектированных потоков производят с использованием различных критериев: продолжительность потока, степень совмещения работ, уровень потребления ресурсов, уровень потребления потока.

Критерий продолжительности потока является важнейшим, т.к. продолжительность оказывает влияние на эффективность строительства.  Продолжительность потока зависит от общей трудоемкости работ, численного состава бригад, а для неритмичного потока также от очередности включения в работу захваток. Правильная очередность работы на захватках дает сокращение срока производства работ на объектном потоке до 15 – 20%.  Т.к. вариабельность включения в работу захваток практически бесконечна, возникла задача в разработке алгоритма направленного перебора очередностей включения в работу захваток.  Алгоритм– определение продолжительности работ.  Для потоков, состоящих из нескольких частных потоков, разработан алгоритм, основанный на методе ветвей и границ. Сущность алгоритма заключается в направленном переборе вариантов освоения фронтов работ. В результате такого целенаправленного перебора в конце расчетов получают матрицу с минимальной продолжительностью выполнения работ.  Наряду с обоснованным методом направленного перебора очередности освоения частных фронтов имеются методы, которые носят эвристический характер (находчивость, интеллектуальная активность).

К таким методам относят: суммарные показатели продолжительности работ бригад на каждом фронте работ до (∑gi) и после (∑ni) ведущего частного потока (имеющего наибольшую продолжительность) и разности (∆ti) времени работ бригад на каждом фронте первого и последнего частных потоков.

Далее рассчитаем параметры матрицы (рис. 2.8.4):

Рис. 2.8.4 – Расчет параметров матрицы

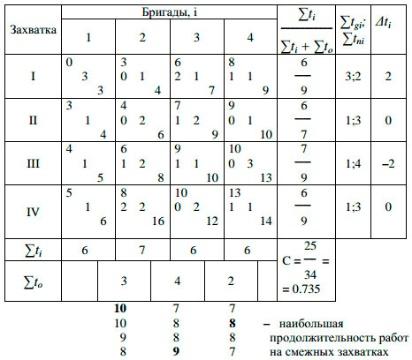

Матрица сформирована с использованием показателей: ∑gi и ∑ni.  Матрица формируется по следующему правилу. В первую строку матрицы записывают номер захватки, на которой суммарная продолжительность работ, предшествующих ведущему потоку (∑gi), минимальная. В последнюю строку записывается номер захватки с наименьшим значением суммарной продолжительности работ после ведущего потока (∑ni). Затем заполняется вторая и предпоследняя строки новой матрицы таким образом, чтобы значения ∑gi и ∑ni увеличивались по мере приближения к середине матрицы. Полученная новая матрица рассчитывается (рис.2.8.5).

Рис. 2.8.5 – Расчет параметров матрицы

Матрица, сформированная с использованием показателя ∆ti.  Построим циклограмму неритмичного потока с оптимальной очередностью включения в работу фронтов работ (циклограмма 2.8.3).

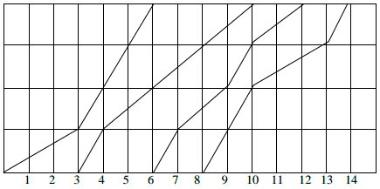

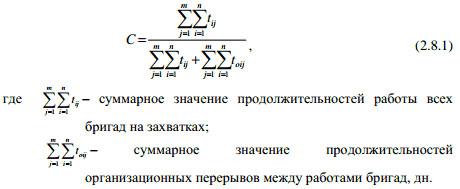

Циклограмма 2.8.3 – Циклограмма неритмичного потока с оптимальной очередностью включения в работу фронтов работ.  Степень совмещения работ на всех захватках, т.е. степень использования фронта работ бригадами, оценивают коэффициентом С:

На первой матрице С = 0,57, на второй 0,735, что свидетельствует о большем совмещении работ на захватках.

46.Оптимизация потоков.

Оптимизация методов организации работ означает такое изменение их параметров, которое обеспечивает достижение наилучшего значения критерия оптимизации. В качестве критериев оптими-зации могут приниматься:

• минимальная продолжительность выполнения всего комплекса работ;

• минимальная продолжительность выполнения видов или фронтальных комплексов работ;

• минимальная стоимость выполнения всего комплекса работ;

• максимальная производительность труда и интенсивность использования техники и т.д.

Оптимизация строительных потоков может осуществляться в направлении достижения наилучших сроков производства работ (оптимизация по времени) и наилучшего потребления материальных ре сурсов (оптимизация по ресурсам). Оптимизация по ресурсам обычно предусматривает не только минимальное, но и равномерное потребление ресурсов. В данной работе этот вид оптимизации не рассматривается. Практика свидетельствует, что потоки, сформированные и рассчитанные по тому или другому методу организации работ, часто нуждаются в оптимизации в направлении сокращения продолжительности комплекса работ, т.е. в оптимизации по критерию достижения минимальной продолжительности потока. Для достижения данного результата можно использовать интенсивные и экстенсивные способы организации строительного производства. Наиболее предпочтительно использование экстенсивных способов, сводящихся обычно к поиску наиболее рациональных методов организации работ, разработке специальных организационных мероприятий

47. Понятие о сетевой модели. Её состав.

Сетевая модель — графическое изображение плана выполнения комплекса работ, состоящего из нитей (работ) и узлов (событий), которые отражают логическую взаимосвязь всех операций. В основе сетевого моделирования лежит изображение планируемого комплекса работ в виде графа. Граф — схема, состоящая из заданных точек (вершин), соединенных системой линий. Отрезки, соединяющие вершины, называются ребрами (дугами) графа. Ориентированным называется такой граф, на котором стрелкой указаны направления всех его ребер (дуг), что позволяет определить, какая из двух его граничных вершин является начальной, а какая — конечной. Исследование таких сетей проводится методами теории графов.

Теория графов оперирует понятием пути, объединяющим последовательность взаимосвязанных ребер. Контур означает такой путь, у которого начальная вершина совпадает с конеч­ной. Сетевой график — это ориентированный граф без конту­ров. В сетевом моделировании имеются два основных элемента — работа и событие.

Работа — это активный процесс, требующий затрат ресурсов, либо пассивный (ожидание), приводящий к достижению намеченного результата.

Фиктивная работа — это связь между результатами работ (событиями), не требующая затрат времени и ресурсов.

Событие — это результат (промежуточный или конечный) выполнения одной или нескольких предшествующих работ.

Путь — это любая непрерывная последовательность (цепь) работ и событий.

Критический путь — это путь, не имеющий резервов и включающий самые напряженные работы комплекса. Работы, расположенные на критическом пути, называют критически­ми. Все остальные работы являются некритическими (нена­пряженными) и обладают резервами времени, которые позво­ляют передвигать сроки их выполнения, не влияя на общую продолжительность выполнения всего комплекса работ.

48.Правила построения сетевых графиков.

При построении сетевых моделей необходимо соблюдать следующие правила.

1. Сеть изображается слева направо, и каждое событие с большим порядковым номером изображается правее преды­дущего. Общее направление стрелок, изображающих работы, также в основном должно быть расположено слева направо, при этом каждая работа должна выходить из события с мень­шим номером и входить в событие с большим номером.

2. Два соседних события могут объединяться лишь одной работой. Для изображения параллельных работ вводятся про­межуточное событие и фиктивная работа (рис. 30.1).

3. В сети не должно быть тупиков, т. е. промежуточных событий, из которых не выходит ни одна работа (рис. 30.2).

4. В сети не должно быть промежуточных событий, кото­рым не предшествует хотя бы одна работа (рис. 30.3).

5. В сети не должно быть замкнутых контуров, состоя­щих из взаимосвязанных работ, создающих замкнутую цепь (рис. 30.4). Для правильной нумерации событий поступают следующим образом: нумерация событий начинается с исход­ного события, которому дается номер 1. Из исходного собы­тия 1 вычеркивают все исходящие из него работы, на остав­шейся сети вновь находят событие, в которое не входит ни одна работа. Этому событию дается номер 2. Затем вычеркивают работы, выходящие из события 2, и вновь находят на остав­шейся части сети событие, в которое не входит ни одна работа, ему присваивается номер 3, и так продолжается до заверша­ющего события. Пример нумерации сетевого графика показан на рис. 30.5.

Продолжительность выполнения работ устанавливается на основании действующих нормативов или по экспертным оцен­кам специалистов. В первом случае временные оценки являют­ся детерминированными (однозначными), во втором — стохас­тическими (вероятностными).

49. Временные параметры сетевых графиков.

Важнейшим показателем сетевого графика являются резервы времени. Резервы времени каждого пути показывают, насколько может быть увеличена продолжительность данного пути без ущерба для наступления завершающего события. Поскольку каждый некритический путь сетевого графика имеет свой полный резерв времени, то и каждое событие этого пути имеет свой резерв времени.

 Ранее начало каждой работы ()- самый ранний срок, когда может быть начата данная работа

Ранее окончание каждой работы()-самый ранний срок, когда может быть завершена данная работа

Позднее начало каждой работы()- самый поздний срок, когда может быть начата данная работа

Позднее окончание каждой работы()- самый поздний срок, когда может быть окончена данная работа

Полный резерв времени каждой работы() - запас времени, которым располагает каждая работа

Источник: https://studfile.net/preview/15930289/
