50. Правило построения сетевых графиков

Основные правила построения сетевых моделей.

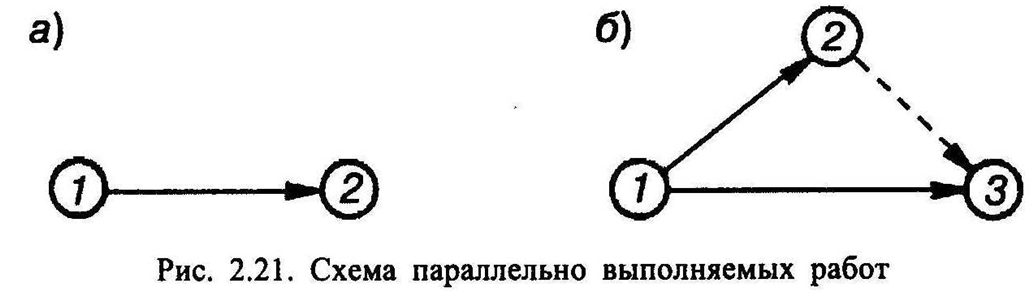

1. Два события в сетевой модели могут быть соединены лишь одной работой или зависимостью. В противном случае под одним шифром могут оказаться несколько работ, с разной продолжительностью. Для соблюдения этого правила, когда параллельно ведутся несколько работ, вводятся дополнительные события и логические связи.

2. Все работы в сетевой модели показывают в технологической последовательности их выполнения.

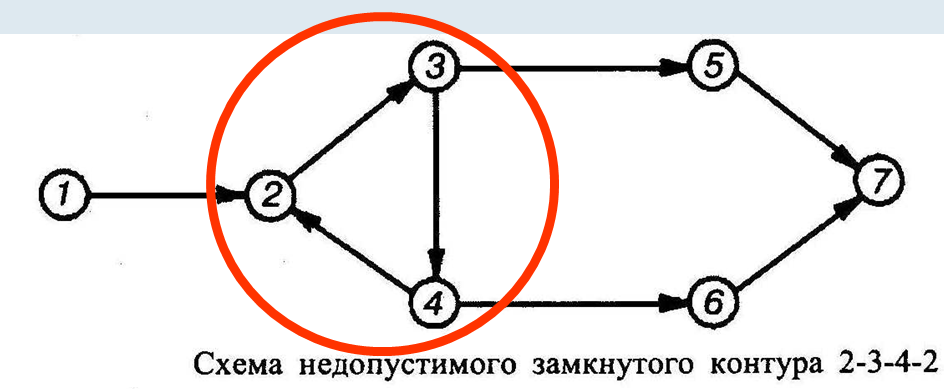

3. В сетевой модели не может быть замкнутых контуров. В основе сетевого моделирования лежит теория графов, разработанная академиком Эйлером. В виде графа или сетевой модели можно представить, например, дельту реки Невы, а замкнутый контур показывает, что один из ее притоков течет вспять, чего быть не может.

4. Работы в сетевой модели могут быть разбиты (расчленены) на несколько. Целью членения работ (разбивки по захваткам, например) является их запараллеливание с целью сокращения продолжительности строительства. При этом к следующей в технологической последовательности работе можно преступить после частичного выполнения предыдущей работы. При этом сокращается продолжительность строительства, создаются предпосылки для организации работ поточными методами.

5. Дифференцированная зависимость одной работы от другой показывают с помощью логической связи.

6. На разных уровнях строительства требуется графики различной степени детализации. Так, руководителю подрядной организации нет смысла контролировать выполнение отдельных земляных работ. Ему важно знать два события - время начала работы механизированной колонны (и обеспечить завершение обходимых для этого предыдущих работ) и сдачу земляного полотна под укладку. Вся деятельность механизированной колонны может быть укрупнено представлена одной работой. При укрупнении соблюдаются следующие правила:

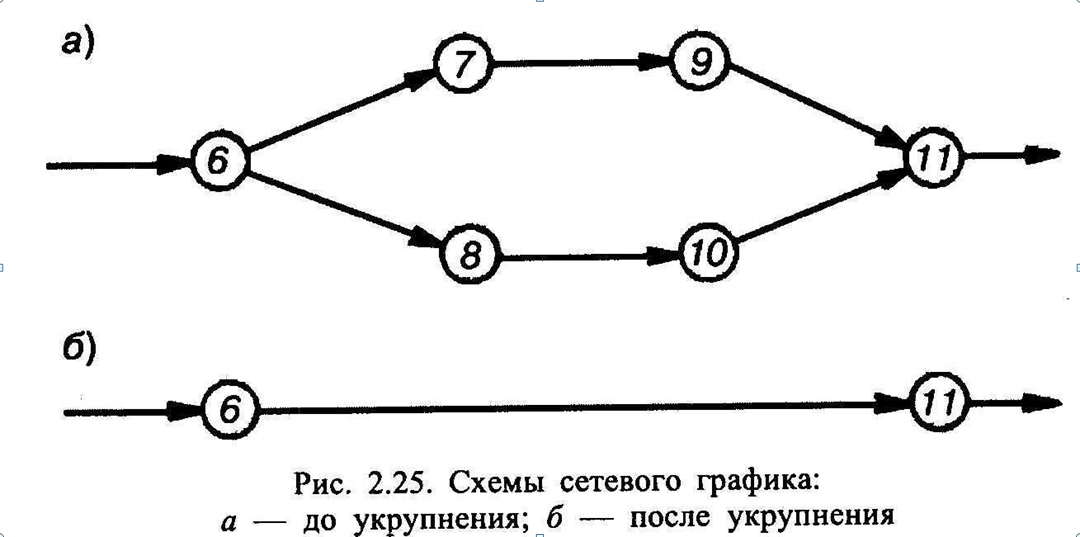

-начальные и конечные события должны быть одинаковы для разных степеней укрупнения;

-в укрупненные сети нельзя вводить новые работы;

7. В сетевой модели не должно быть тупиковых (хвостовых) событий, как бы повисших и не примыкающих к конечному или промежуточным событиям. Должно быть одно начальное и одно конечное событие (соответственно один «исток» и один «сток» по теории графов).

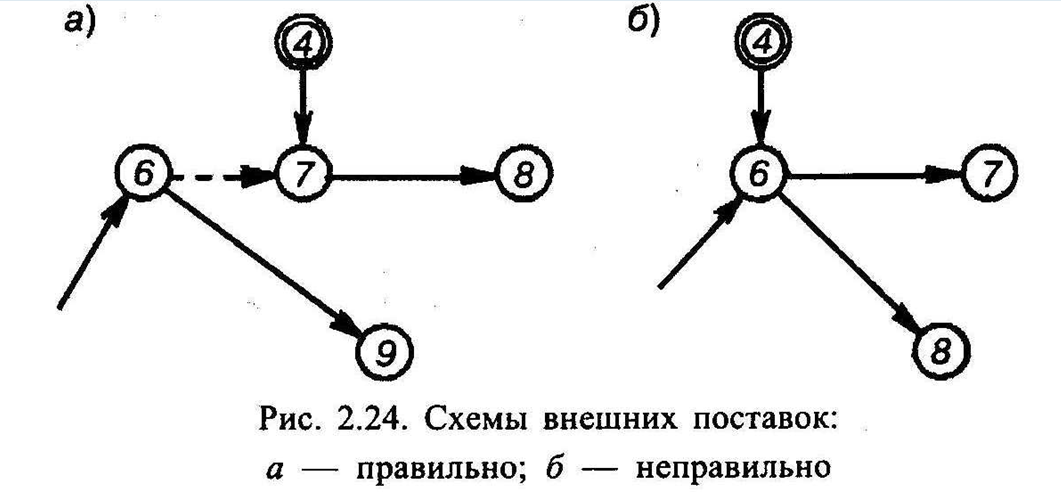

8. Правило изображения поставок. Под понятием «поставка» входит доставка на объект конструкций, машин, бригад рабочих, оборудования и т.д. Изображается поставка двойным или перекреснутым кружком и стрелкой, направленной к тому событию, для начала работ которой она предназначена.

Если требуется показать дифференцированную зависимость только одной из работ от данной поставки, то вводится дополнительная логическая связь. Рядом с изображением поставки записывается дата, номер из отдельной ведомости и название ее.

9. Упрощение (упорядочивание) сетевых моделей производится за счет:

-сокращения лишних логических связей и событий;

-уменьшения количества пересечений (улучшение обозримости модели)

Построение сетевых моделей производится в два этапа: на первом работы располагаются в технологической последовательности. При этом неизбежно будут лишние логические связи и события и пересечения. В дальнейшем, - на втором этапе, после дополнительного анализа, лишние связи убирают, частично сокращают количество пересечений.

10. Правило кодирования (упорядоченной нумерации) сетевых моделей:

- кодировка производится натуральным рядом цифр;

- стрелка (работа) выходит из событий с меньшим номером, а входит в события с большим;

- начальному событию присваивается первый или нулевой номер;

- по возможности меньший номер находится в верхней части модели, а больший - в нижней;

-при кодировании соблюдается «правило линейки» - оно ведется в пределах вертикальных полос (как бы при последовательном перемещении линейки).

При разработке сетевого графика следует придерживаться следующих принципов:

  • планирование должно быть подчинено единой цели;

  • конечная цель ясно определена;

  • в график включают все работы независимо от ведомственной подчиненности;

  • предусматривается четкая персональная ответственность исполнителя за ход выполнения работ.

Условно все типы сетевых графиков можно разделить на следующие четыре типа:

  • локальные (первичные), составляемые на отдельные сооружения;

  • объектные составляют на группу сооружений или достаточно большой объект;

  • комплексные сетевые графики - на ряд больших объектов, как например на весь комплекс водоснабжения и водоотведения;

сводный укрупненный сетевой график на весь строительный комплекс

51. Временные параметры сетевых графиков

  • продолжительность критического пути - Tкр

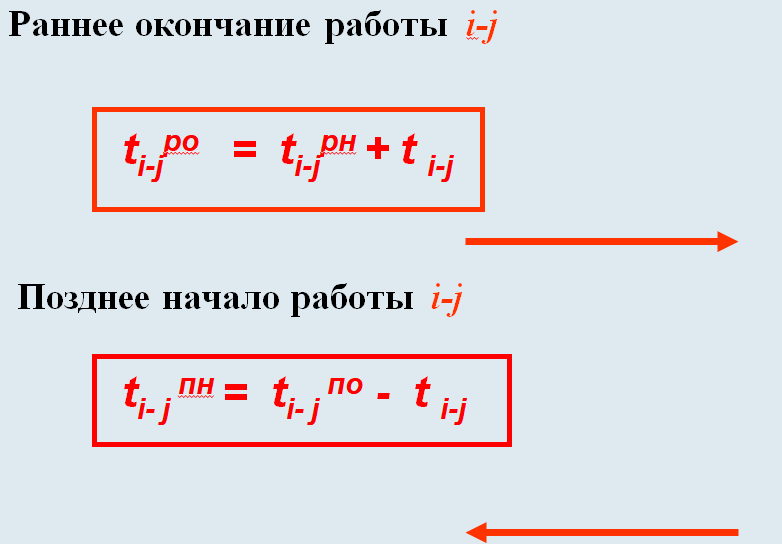

  • раннее начало (РН) работы – ti-jрн т.е. самый ранний срок, когда данная работа i-j может быть начата;

  • раннее окончание (РО) работы - ti-jро, т.е. самый ранний срок, когда данная работа i-j может быть окончена;

  • позднее начало (ПН) работы - t i- j пн

  • позднее окончание (ПО) работы - t i- j по

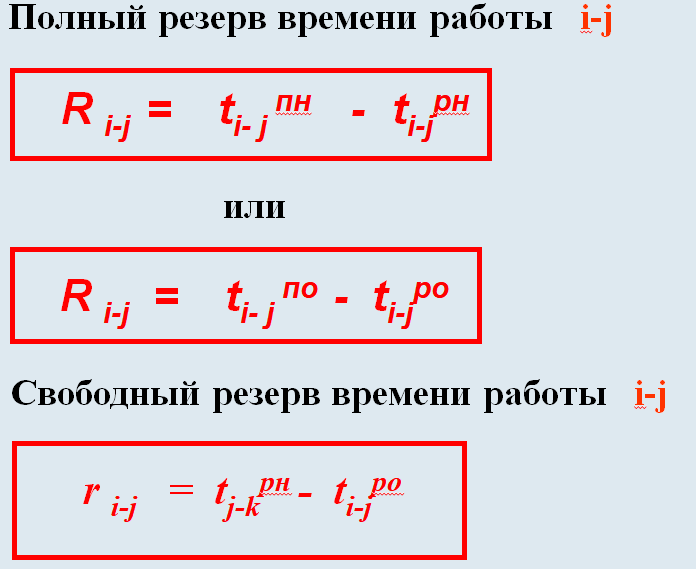

  • полный резерв времени R i-j - т.е. максимальный ресурс времени, которым располагает работа i-j на данном пути;

свободный резерв времени r i-j - т.е. максимальный ресурс времени, которым располагает работа i- j, чтобы не изменить раннего начала последующей работы j- k

52. Методы расчета сетевых моделей. Цель и задачи

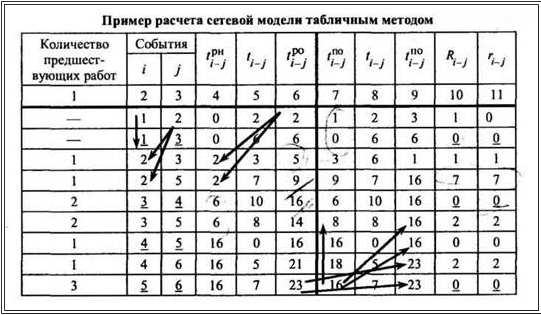

Существуют несколько методов расчета: аналитический, табличный, секторный, потенциалов, матричный и другие.

Наиболее распространенными из них являются:

- табличный (модернизированный аналитический)

- секторный.

Табличный метод является наиболее универсальным, им могут быть рассчитаны сетевые модели с любым количеством событий, в расчете использована современная вычислительная техника.

Секторный метод расчета применяют при расчете сетевых моделей с сравнительно небольшим количеством событий. Расчет вы­полняют непосредственно на модели.

Методическая основа расчета та же, что и при табличном методе - используют те же расчетные формулы.

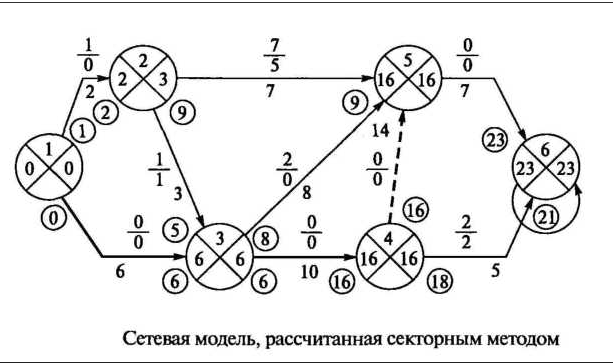

Последовательность расчета — ранние сроки считают слева направо, для последнего события переносят значение tрнi-j из левого сектора в правый tпоi-j и ведут расчет поздних параметров в обратном порядке — справа налево. Значение резервов записывают над каждой работой.

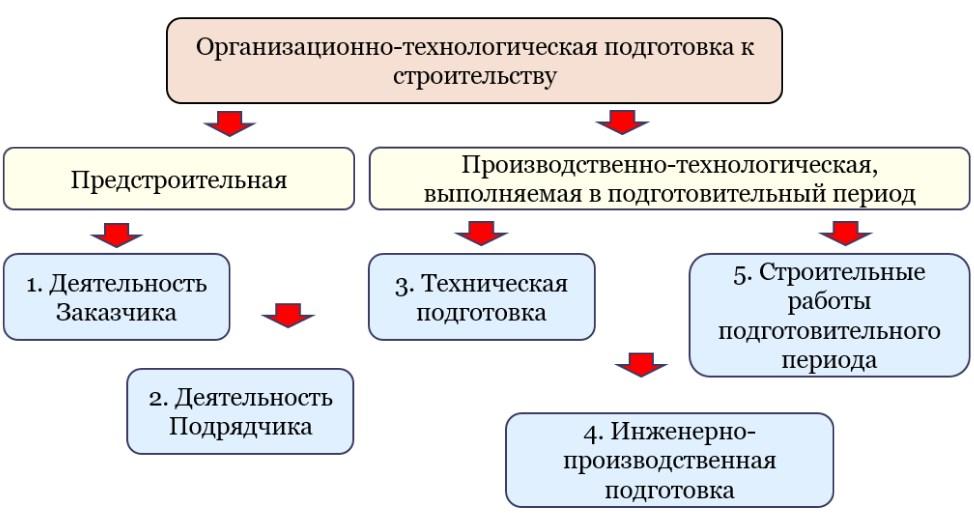

53.Система подготовки строительного производства. Внеплощадочная и внутриплощадочная подготовка. Предстроительная подготовка.

Под единой системой подготовки строительного производства (ЕСПСП) понимается комплекс взаимосвязанных подготовительных мероприятий организационного, технического, технологического и планово-экономического характера, обеспечивающих возможность развертывания и осуществления строительства объектов для своевременного ввода их в эксплуатацию.

К внеплощадочным подготовительным работам относятся следующие основные виды работ:

1) строительство подъездных путей к строительной площадке;

2) строительство линий связи, электропередачи, водопровода, канализационных сооружений; присоединение к источникам получения воды и газа, пара; закладка карьера по добыче песка, гравия, камня.

К внутриплощадочным подготовительным работам относятся:

1) создание геодезической разбивочной основы для строительства (установка высотных реперов, прокладка главных осей зданий, (красных линий);

2) расчистка территории строительной площадки, снос не используемых в процессе строительства строений, пересадка деревьев, срезка и складирование растительного слоя грунта; планировка территории; создание складского хозяйства для строительных материалов и конструкций; устройство средств пожаротушения, связи и сигнализации.

Предстроительная подготовка заказчика и ген подрядчика

Заказчик:

1.Конкурс на выполнение работ по разработке

2.Заключение контракта с проектной организацией

3. Оформление ИРД

4. Резервирование земли под строительство

5. Обеспечение строительства проектной организации

6. оформление градостроительной документации

7. экспертно-претензионная работа в части согласования основных проектных решений

8.Госэкспертиза

9.Получение последующих ИРД (подготовка документации для проведения конкурса для выбора генподрядной строй организации---передача генподрядной организации проектной документации ---решения вопросов по поставщикам, техн. оборудовании---оформление финансирования строительства)

10.Отвод земель в натуре

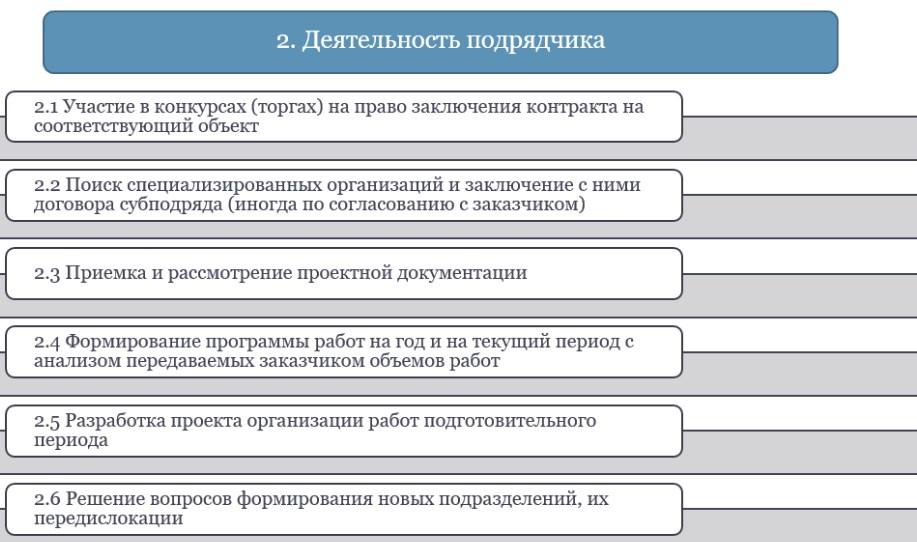

Подрядчик:

54. Техническая и инженерно-производственная подготовка к строительству жд

Производственно-технологическая подготовка: - дополнительное обследование района строительства

- Разработка рабочей документации, а так же составление графика ее поступления на объекты строительства

- Разработка проектов организации работ (ПОР) на комплексы объектов и виды работ основного периода

-Разработка проектов производства работ (ППР)

Инженерно-производственная подготовка:

- Получение разрешения на строительство

- Изучение проектно-сметной и рабочей документации

- Организация рабочих звеньев и бригад

- Восстановление и закрепление трассы

- Перебазирование подразделений к строительным объектам

- Устройство площадок укрупнительной сборки элементов

55.Материально-техническое обеспечение строительства. Определение. Источники снабжения.

Обеспечение строительства материалами и конструкциями:

- определение потребности в материалах и ресурсах

- планирование обеспечения этой потребности

- своевременное, равномерное и комплектное снабжение, создание и поддержание на необходимом уровне запасов материальных средств

- организация складского хозяйства (приемка, хранение и отпуск материалов)

- учет и контроль расхода материальных ресурсов

- внедрение прогрессивных норм расхода, разработка и реализация мероприятий по экономии и обеспечения сохранности материалов и конструкций

Материально-техническое обеспечение – порядок планирования, распределения и доведения средств производства до непосредственных потребителей, а также взаимосвязи, складывающиеся при этом между предпринимателями-изготовителями, снабженческо-сбытовыми и строительными организациями.

Материально-техническая база жд строительства –

- промышленные предприятия строительной индустрии

- сталепрокатные заводы и заводы по изготовлению металлических конструкций

- шпалопропиточные заводы и другие

56.Предприятия строительной индустрии

1) Притрассовые, принадлежащие строительным организациям

2) Специализированные и комплексные заводы, обслуживающие экономические регионы

3) Промышленные предприятия, выпускающие продукцию для транспортных строек страны

Притрассовые предприятия:

- полигоны с механизированными установками для производства бетонных и растворных смесей, выпускающие сборные элементы, блоки и детали из бетона, железобетона, металла и дерева

- карьеры песка, гравия, камня

- мастерские, изготовляющие блочные и сборные элементы, узлы, заготовки и изделия для санитарно-технических, электротехнических и других работ

- установки, базы, мастерские, по техническому обслуживанию и ремонту строительных машин, оборудования и транспортных средств.

Комплексный завод строительных деталей и конструкций

- лесопильных цех

- столярный цех

- цех бетонных и жб изделий

- цех металлоконструкций и т.д.

Специализированные заводы районного значения

- заводы бетонных и жб конструкций

- домостроительные комбинаты

57. Понятие о логистике. Виды логистики.

В управленческом аспекте под логистикой понимают планирование, управление и контроль движения материального потока на предприятии, включая поступление материальных ресурсов, их переработку в процессе производства и сбыт в виде готовой продукции, и соответствующего ему информационного потока.

В экономическом аспекте логистика определяется как некая система, функционирующая на предприятии с целью повышения его прибыльности путем ускорения движения материальных ресурсов, начиная от закупок сырья, материалов и изделий и заканчивая расчетами с покупателями (заказчиками) за готовую продукцию.
