Необходимость создания группы должна быть оговорена на этапе предпроектной подготовки;
2)изучение комплекта рабочей документации по проектированию;
3)материально-техническую подготовку, которая заключается в проведении работ по строительству и перестройке отдельных помещений, их перепланировке, приобретении дополнительного оборудования, оснастки, технических средств управления и т.п.;
4)профессиональную подготовку кадров, которая заключается в обучении, переподготовке и повышении квалификации работников предприятия (ИТР, служащих, рабочих) для работы
вновых условиях;
5)социально-психологическую подготовку, которая состоит в проведении мероприятий (бесед, лекций и т.п.) по убеждению работников в необходимости и эффективности реализации оргпроекта, привлечению их к активному участию в его осуществлении;
6)разработку системы стимулирования, которая заключается в формировании положений по материальному и моральному стимулированию работников на период внедрения проекта;
7)опытно-экспериментальную проверку, которая представляет собой апробацию оргпроекта или его частей на отдельных объектах с целью выявления недостатков в оргпроекте и их устранения для успешной реализации всего комплекса работ по внедрению проекта;
8)корректировку рабочей документации по результатам опытно-экспериментальных работ.
Этап внедрения включает три вида работ: реализация оргпроекта; расчет фактического экономического эффекта; проведение приемо-сдаточных работ.
В реализации проекта совершенствования или преобразования организации производства на предприятии в отличие от
61
внедрения проекта построения новой организационной системы можно выделить три части:
1)частичное внедрение, когда элементы проектируемой организации производства постепенно вытесняют элементы функционирующей системы и поэтому существуют рядом с ними;
2)полное внедрение, знаменующееся заменой старой системы на проектируемую;
3)адаптация новой системы, доказывающая ее жизнеспособность и эффективность.
Структура и содержание этапов разработки оргпрое5тов могут быть различными. Например, технический и рабочий проекты часто выполняются в виде техно-рабочего проекта. В приложении А приведены фазы и этапы организационного инжиниринга.
Проектирование управленческих и организационных
процедур
Протекающие в производственных системах процессы управления, организации производства и труда фиксируются в виде управленческих и организационных процедур, операций, действий.
Так как, предметом труда в управлении является информация, то процесс и преобразования могут быть представлены в виде отдельных элементов или действий. Отдельные действия объединяются в управленческие операции, под которыми понимают часть управленческого процесса, выполняемого исполнителем над определенным видом информации на отдельном рабочем месте. Совокупность взаимосвязанных управленческих операций, выполняемых над определенным видом информации и имеющих законченную (хотя и ограниченную) цель, называют
управленческой процедурой.
Управленческие процедуры являются отдельным видом более широкого класса организационных процедур. В состав организационных процедур, кроме управленческих, входят также
62
процедуры, связанные с организацией, обеспечением и обслуживанием производственных процессов, функционированием производственной системы и ее элементов и др.
Разработка управленческой процедуры включает:
определение цели процедуры; разработку схемы процедуры;
описание операций, входящих в процедуру; разработку форм документов, используемых в процедуре.
На организационную (управленческую) процедуру состав-

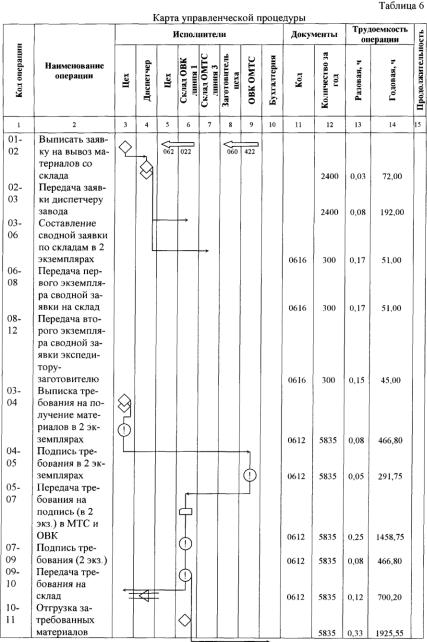

ляется карта процедуры. Карта управленческой процедуры
представляет собой, как правило, координатную оперограмму, в которой отражается совокупность выполняемых операций, имеющей законченную (хотя и ограниченную) цель.
В карте процедуры (табл. 6) по горизонтали указываются службы (исполнители), участвующие в решении данной задачи, а по вертикали – наименование операций в логической последовательности. В клеточках таблицы с помощью условных обозначений указываются действия по выполнению каждой операции и какие документы при этом обрабатываются, а стрелками обозначается движение документов. Также рассчитывается трудоемкость операции и сетевой график. Схема процедуры позволяет наглядно представить всю технологию решений конкретной управленческой процедуры.
Управленческая процедура может выполняться либо полностью в отдельном подразделении или подсистеме, либо несколькими подразделениями или подсистемами. Перечень управленческих процедур и карты их выполнения следует составлять как при детальном обследовании подразделений и подсистем, так и в процессе проектирования новой технологии управления. Перечень и содержание управленческих процедур должны обеспечить реализацию закрепленных за подсистемами, подразделениями или отдельными исполнителями целевых функций. Отдельные управленческие процедуры могут соединяться в более крупные. Примерами управленческих и организационных процедур могут быть:
расчет производственной мощности; расчет производственной программы;
63
составление сводной и других видов производственных спецификаций;
управление производством отливок (штамповкой, кузнечной и механической обработкой, сваркой, сборкой, окраской);
приемка, отправка и учет на складах материалов, деталей и готовых изделий;
расчет потребности и запасов материалов, покупных изде-
лий;
контроль и учет поступления грузов на завод; планирование и проведение текущего (капитального, ава-
рийного) ремонта; планирование потребности в инструментах и технологиче-
ской оснастке; планирование и контроль изготовления (обеспечения) ин-
струментом и оснасткой; приемка, учет и хранение инструмента и оснастки;
планирование, учет, контроль и регулирование хода технической подготовки производства;
входной контроль продукции, контроль качества деталей, узлов и изделий в текущем производстве;
учет брака и ведение статистики; прием, обучение, переподготовка, увольнение и перевод
работающих; планирование и учет рабочего времени;
расчет и учет фонда заработной платы по категориям; расчет себестоимости изделий, учет затрат на производст-
во;
планирование и учет основных технико-экономических показателей;
определение и распределение общезаводских, цеховых и других расходов;
заключение и контроль договоров; методика проведения служебных совещаний и регламент
работы руководящего состава и другие.
