n - количество наименований деталей или изделий, для изготовления которых расходуется данный материал.
При отсутствии сведений об объеме незавершенного производства в натуральных единицах измерения потребность в материалах на изменение задела можно рассчитать по изменению суммы незавершенного производства на основе данных о суммарном изменении незавершенного производства на начало и конец планового периода. Отнеся разницу в стоимости незавершенного производства к стоимости реализованной продукции и выразив это отношение в процентах, мы узнаем величину изменения задела по отношению к объему реализации.
Допустим, стоимость незавершенного производства на начало и конец планового года составит соответственно 10 тыс. руб. и 16 тыс. руб., реализованная продукция - 300 тыс. руб. Стоимость незавершенного производства увеличится на 6 тыс. руб. и составит к стоимости реализованной продукции 2% (6 : 300 100).

Для того чтобы определить потребность в материалах на изменение задела в натуральных измерителях, необходимо на эти 2% увеличить заказ материала, требующегося для выполнения общего плана реализации. Например, если потребность в материале на выпуск готовой продукции равна 450 т, то на прирост незавершенного производства потребуется 9 т материала (450 2:100). Расчеты производят по следующей формуле:

, (5.22)
где С
н - плановая стоимость незавершенного производства на конец планового периода, руб.; С
ож - ожидаемая (фактическая) стоимость незавершенного производства на начало планового периода, руб.; С
р - объем реализации в плановом периоде; Р
осн - потребность в материале на выполнение плана реализации в натуральных единицах измерения.
Расчет потребности в материалах на изменение незавершенного производства в стоимостном выражении менее точен по сравнению с подетальным методом прямого счета, так как потребность в различных материалах может меняться в разной степени. Однако в предварительных планах материального обеспечения, особенно объединений, этот метод может дать вполне удовлетворительные результаты.
5.3.4.Определение переходящих запасов, ожидаемых остатков и составление плана мобилизации внутренних ресурсов

Величина переходящих запасов на конец планового периода устанавливается на уровне средней нормы производственного запаса, которая определяется по формуле

, (5.23)
где 3
пер - величина переходящего запаса в плане материально-технического снабжения; 3
т.max - максимальная величина текущего производственного запаса, равная интервалу между двумя поставками; 3
стр - страховой запас, создаваемый на случай возможных отклонений фактических интервалов и размеров партий поставок от их средних значений; 3
подг - подготовительный запас, создаваемый в тех случаях, когда поступающие материалы требуют подготовки к производственному потреблению.

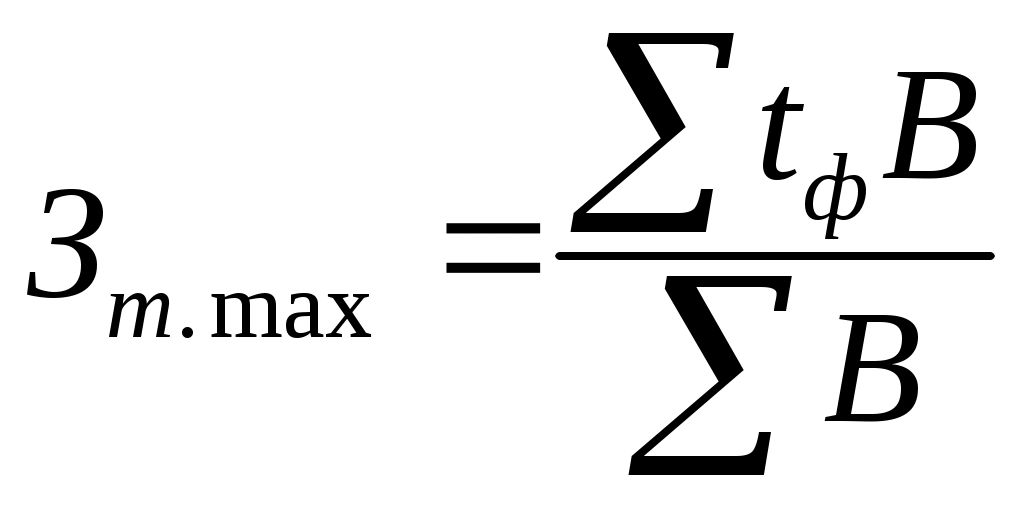

Наиболее распространенным методом определения величины текущего запаса является использование статистических данных об интервалах (
tф) и размерах поставок (
В). В этом случае максимальный текущий запас в днях (3
т.max) находится по формуле

. (5.24)

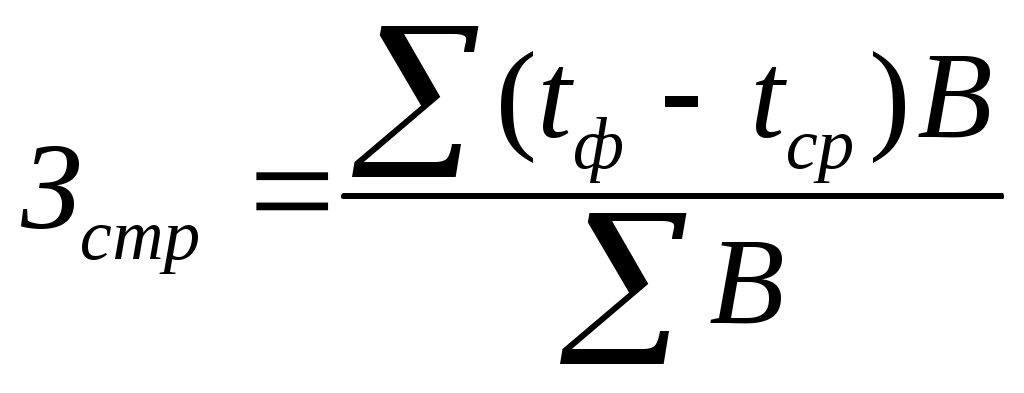

Страховой запас определяется по формуле

, (5.25)
где
tф - фактический интервал поставки, превышающий средневзвешенный (
tср); В - размер партии поставки, интервал которой больше средневзвешенного.
Подготовительный запас определяется средним временем для осуществления количественной и качественной приемки, сушки (для лесоматериалов), раскроя, рассортировки и т. д.
При сезонных запасах величина переходящего запаса определяется по формуле:

, (5.26)
где 3
сез.пер - сезонный переходящий запас на начало года; 3
сем.м - величина максимального сезонного запаса, который образуется к началу сезонного перерыва в поступлении или потреблении материала;

-

- суммарное поступление и расход материала за время от момента максимального сезонного запаса до первого января после планового года.
Ожидаемые остатки - это производственные запасы на начало планового периода. Их так принято называть потому, что величина этих запасов устанавливается на основе ожидаемого выполнения плана материально-технического снабжения и производственных заданий предприятий в предплановом периоде.
Эти расчеты проводятся по следующей схеме (в натуральных единицах измерения):

О
ож = О
ф + В
ож - Р
ож, (5.27)
где О
ож - ожидаемый остаток материала на начало планового периода;
О
ф - фактический остаток материала на начало предпланового периода или на момент составления плана материально-технического снабжения; В
ож и Р
ож - ожидаемое поступление и ожидаемый расход за предплановый период или за время с той даты, на которую взят фактический остаток до начала планового периода.
В объединениях при разработке планов материально-технического снабжения для расчета ожидаемых остатков рассмотренным выше методом не всегда имеются необходимые данные, да и сами расчеты получаются громоздкими. В этом случае величину этих запасов можно принимать на уровне фактических среднегодовых запасов. Они определяются по следующим формулам:

; (5.28)

; (5.29)

, (5.30)
где 3
ср.м, 3
ср.кв, 3
ср.г - соответственно среднемесячный, среднеквартальный и среднегодовой запас; 3
мI 3

мII и т.д.- запас на начало первого, второго месяца и так далее. В планах материально-технического снабжения объединений ожидаемый остаток можно определять приближенно по формуле
О
ож = О
ср + В
ож Р
ож . (5.31)
При этом фактический остаток можно взять по отчетным данным, а ожидаемое поступление и расход - на уровне выделенных фондов и планового расхода за оставшийся до начала планового года период времени.
Тест -
Основная цель производственной логистики заключается:
-
в доставке материалов в установленный срок на производство;
-
в точной синхронизации процесса производства и логистических операций во взаимосвязонныых подразделениях;
-
в производстве продукции в соответствии с требованиями ГОСТа
-
Как классифицируются частные производственные процессы по по целевому назначению:
-
основные и вспомогательные;
-
основные, вспомогательные и второстепенные;
-
основные, вспомогательные и обслуживающие.
